Поликлиника на 150 посещений в с. Партизанском Красноярского Края (диплом по строительству) - часть 11



  Главная      Учебники - Разные     Поликлиника на 150 посещений в с. Партизанском Красноярского Края (дипломный проект по строительству) - 2016 год



поиск по сайту           правообладателям

















содержание      ..     9      10      11      12     ..





Поликлиника на 150 посещений в с. Партизанском Красноярского Края (диплом по строительству) - часть 11





Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

лицевую  поверхность  стены  раствор  подрезает  кельмой  и  забрасывает  в

растворную постель.

4.

К2  укладывает  камни  на  внутренней  версте  ложковыми  гранями

вплотную один к другому с небольшим свесом за край стены, перпендикулярно

ее оси. Затем подает и расстилает лопатой раствор на середине стены грядкой

шириной 20-22см и на подготовленных к кладке камнях.

К1,  разровняв  раствор  кельмой,  берет  камень  двумя  руками  за  торцовые

грани, подносит к месту укладки и, постепенно поворачивая его на 90

0

, плотно

прижимает к ранее уложенному камню. Одновременно левой рукой осаживает

камень на растворной постели.

5.

К2  раскладывает  камни  вплотную  один  к  другому  на  середине

стены,  вдоль  нее.  Затем  лопатой  расстилает  раствор  под  кладку  внутренней

версты.

6.

К1  разравнивает  растворную  постель  кельмой,  левой  рукой

подносит камень к месту укладки и кельмой набрасывает раствор на тычковую

грань. После этого опускает камень на раствор и, плотно прижимая его к ранее

уложенному,  осаживает  на  растворной  постели.  Выжатый  на  поверхность

стены раствор подрезает кельмой и забрасывает в растворную постель.

7.

Выложив    4  ряда  кладки,  К1  тщательно  выверяет  ее.

Вертикальность стены проверяет с помощью отвеса, опуская его на 2 ряда ниже

выложенной  кладки  на  расстоянии  примерно  10мм  от  лицевой  поверхности

стены. Горизонтальность рядом кладки проверяет с помощью правила и уровня,

для  чего  укладывает  правило  на  кладку,  кладет  на  него  уровень  и  определяет

величину отклонения кладки от горизонтали. Периодически проверяет толщину

швов  кладки  с  помощью  метра.  Обнаруженные  дефекты  устраняет,  подбивая

отдельные кирпичи молотком – кирочкой.

8.

Работы  по  каменной  кладке  внутренних  несущих  стен  и

перегородок выполняются в следующей последовательности:

- разметка мест устройства стен и перегородок, дверных проемов и

 закрепление их на перекрытии;

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

- установка рейки - порядовки (при необходимости);

- натягивание причального шнура;

- подача и раскладывание керамических камней;

- перелопачивание, расстилание и разравнивание кладочного раствора;

- укладка керамических камней в конструкцию внутренней стены и

  перегородки;

- проверка правильности выложенной кладки;

- укладка сборных железобетонных перемычек над дверными проемами

по    ходу кладки

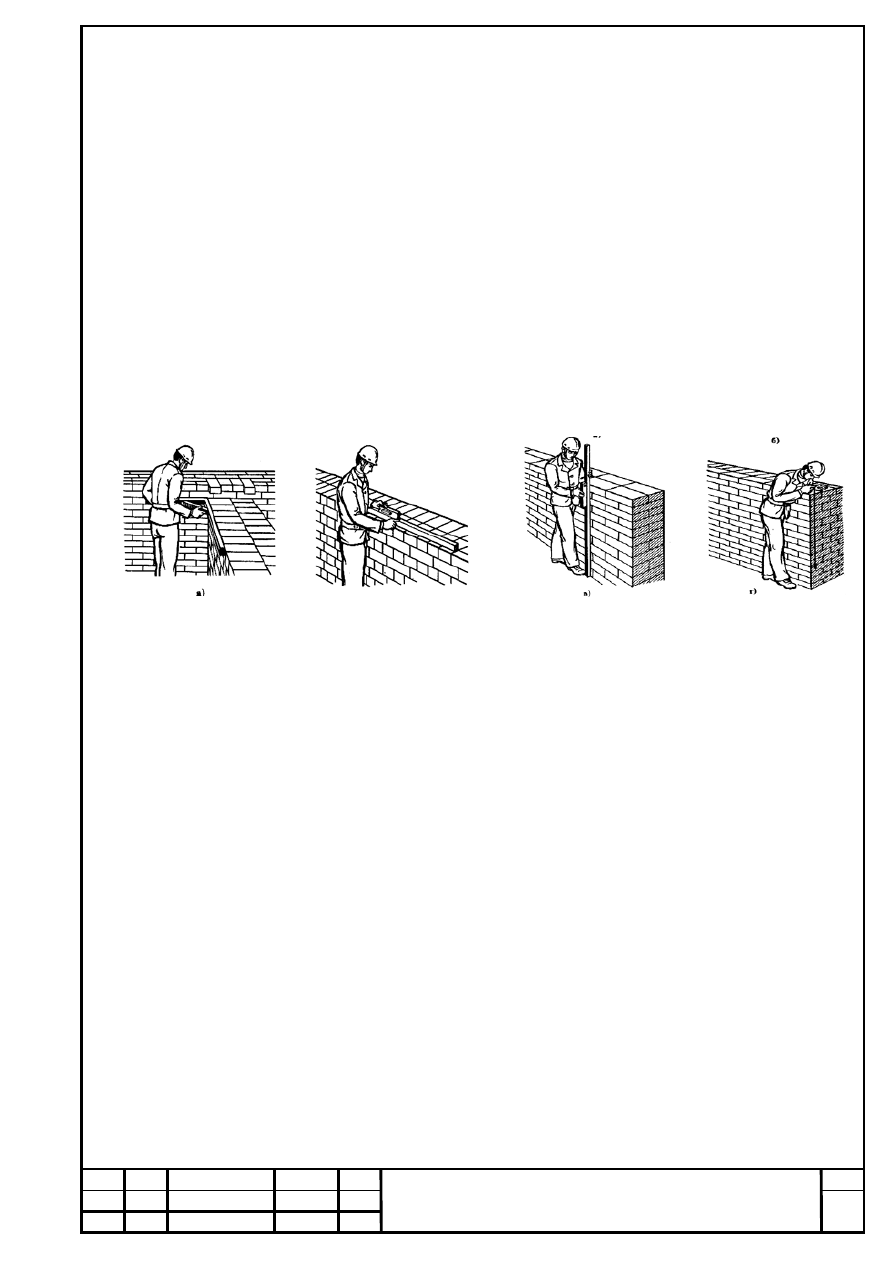

Рисунок 4.3. Проверка правильности кирпичной кладки

а - угла  между наружной и внутренней стеной угольником, б,  в - стены

правилом и уровнем, г - угла кладки отвесом.



Инструмент, вспомогательные приспособления и инвентарь, применяемые

в работе:





Инструменты и приспособления должны соответствовать стандартам

(техническим условиям), быть удобным, прочным, безопасным для

окружающим и содержаться в исправном состоянии







Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

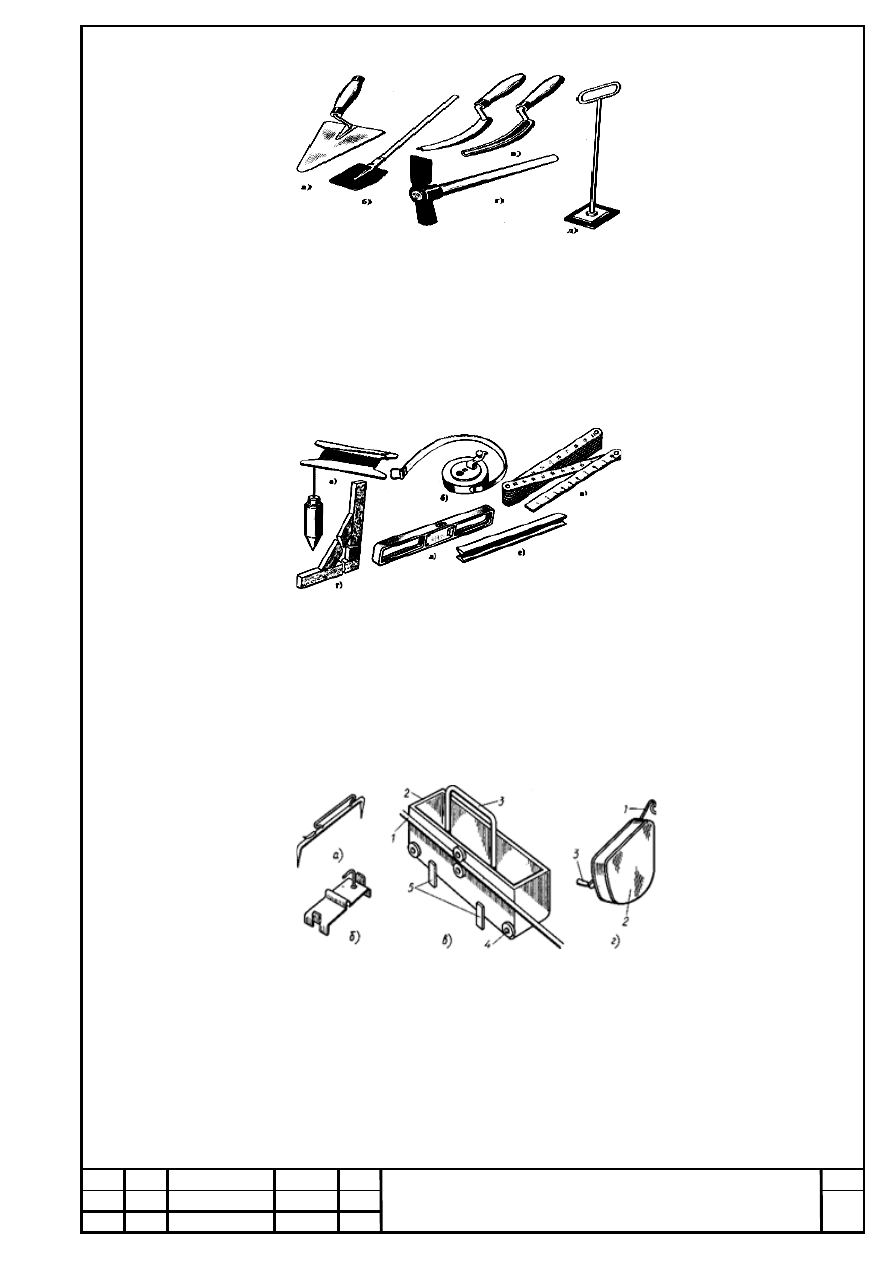

Рисунок 4.4. Инструменты для кирпичной кладки

а – кельм;  б - растворная лопата; в - расшивка для выпуклых и

вогнутых швов; г - молоток-кирочка; д - швабровка.














Рисунок 4.5. Контрольно-измерительные инструменты



а - отвес; б - рулетка; в - складной метр; г - угольник; д- строительный

уровень; е - дюралюминиевое правило
















Рисунок 4.6. - Приспособления для кладки



а –скоба П – образная; б – скоба из листовой стали; в – промежуточный

маяк; г – причальный шнур в корпусе. 1 – шнур – причалка; 2 – сварная

коробка;    3 – ручка; 4 – ролики – фиксаторы шнура; 5 – упоры.



Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

Указания  по  приемке,  складированию  и  хранению  материалов  и

конструкций.

1.  При  приемке  строительных  материалов,  применяемых  для  возведения

несущих  стен  и  перегородок,  проверяется  наличие  документов  о  качестве

(паспортов,  сертификатов,  заключений  и  т.п.)  и  производится  сравнение

данных,  представленных  в  них  с  результатами  осмотра,  замеров,  а  случаях

сомнений их достоверности, с данными лабораторных испытаний.

2.  В  сопроводительном  документе  о  качестве  доставленных  материалов

должны проверяться сведения:

- о наименовании и адресе предприятия - изготовителя;

- о номере и дате выдачи документа качества;

- о наименовании и марке доставленной строительной продукции;

- о числе продукции в упаковке (партии);

- о дате изготовления доставленных строительных материалов,

-о прочностных характеристиках материалов;

-об обозначениях в соответствии с ГОСТ или ТУ.

3. Требования к применяемым строительным материалам:

-    Кирпич  и  строительный  керамический  камень,  применяемые  для

каменной  кладки,  должны  соответствовать  ГОСТам  на  данные  строительные

материалы.  Лицевой  кирпич,  применяемый  для  кладки  наружной  версты,

должен  быть  прямоугольной  формы,  не  иметь  сколотых  углов  и  граней.

Качество доставленных на этаж кирпича и керамических камней в ходе кладки

проверяется исполнителями работ (каменщиками) визуальным осмотром

-  Сборные  брусковые  и  плитные  железобетонные  перемычки  оконных  и

дверных  проемов  не  должны  иметь  сколов,  трещин,  выступов  металлической

арматуры  на  поверхность.  На  боковой  поверхности  перемычек  несмываемой

краской должна быть нанесена их маркировка.

-  Раствор, применяемый для каменной кладки, должен иметь подвижность

не  менее  7см.  В  зимних  условиях  производства  работ  в  состав  кладочного

раствора  должны  вводиться  добавки  извести  и  пластифицирующие  -

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

воздухововлекающей  химической  добавки  подмыленного  щелока    (ПМЩ)  в

количестве  не  превышающем  0,8  г  на  1  кг  цемента.  В  зимних  условиях

производства  каменных  работ  температура  строительного  раствора  на  момент

его отгрузки должна быть не ниже + 25 °С, а на момент укладки в стену - + 10

°С.  При  температуре  наружного  воздуха  ниже  -15  °С  должен  применяться

раствор на одну марку выше проектной.

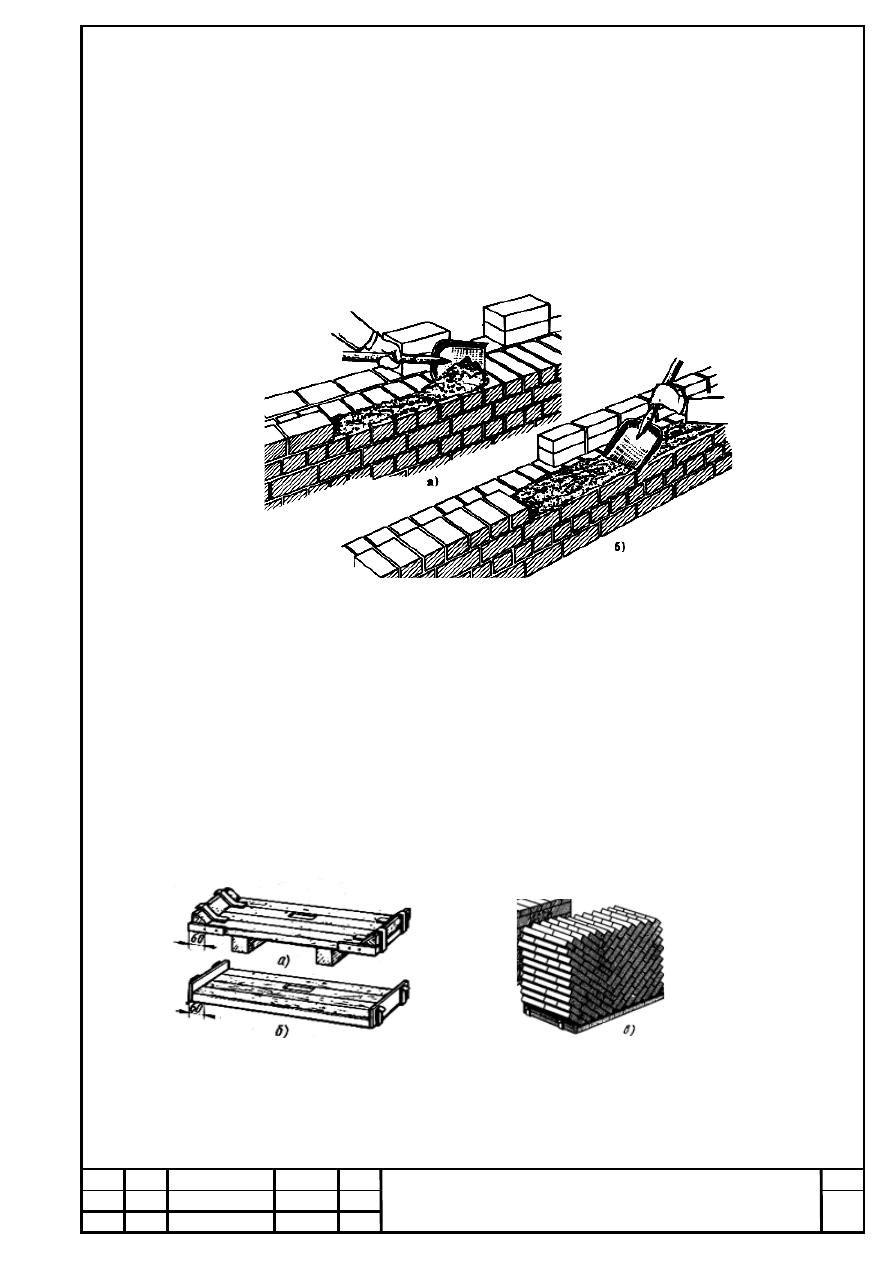

Рисунок 4.7. - Кладка раствора

а - расстилание для ложкового ряда;   б - разравнивание тычкового ряда.


-  Пакеты  с  кирпичом  складируются  на  поддонах  в  зоне  действия

башенного  крана  рядами  с  зазором  между  поддонами  100+120мм.  Через  3+4

ряда  поддонов  должен  быть  оставлен  проход  шириной  0,7+1.0м.  Допускается

хранение  пакетов  с  кирпичом  и  камнями  штабелями  на  прокладках,  высотой

штабеля не более 2-х ярусов.





Рисунок 4.8. - Поддоны для кирпича       Рисунок 4.9. -Укладка наподдонах
                                                                кирпича с перевязкой   в - "в елку"


Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

-  Сборные  железобетонные  перемычки  складируются  в  штабели  на

деревянных инвентарных подкладках и прокладках толщиной не менее 50 мм.

Размещение  подкладок  и  прокладок  должно  быть  не  более  200мм  от  торцов

складируемых  изделий.    Высота  штабеля  не  должна  превышать  более  трех

рядов по высоте.

  - Доставка кладочного раствора на объект строительства осуществляется

автосамосвалами. С целью недопущения его расслаивания, подача раствора на

рабочее  место  каменщиков  автомобильным  краном  осуществляется  только

после  его  перегрузки  в  ящики  через,  перемешивания  и  выдачи  кладочного

раствора



Рисунок 4.10. - Раздаточный бункер и перегрузка раствора



а - раздаточный бункер; б - перегрузка раствора из автосамосвала в

раздаточный бункер; в - то же, в поворотные бадьи; 1 -раздаточный бункер; 2 -

ящик для раствора; З - затвор для выдачи раствора; 4 - эстакада; 5 - смеситель; 6

-сетка смесителя; 7 - бадья.



4.1.7. Контроль качества производства работ

1. Контроль качества работ по кирпичной кладке наружных и внутренних

несущих стен и перегородок на типовом этаже включает:

-  приемку  предшествующих  кирпичной  кладке  раннее  выполненных

монтажных работ;

-  контроль  качества  применяемых  для  кладки  и  монтируемых  перемычек

строительных материалов и изделий;

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

-  контроль  производственных  операций,  связанных  с  производством

каменных работ и укладки перемычек над проемами;

-  приемочный  контроль  выполненных  каменных  работ  с  оформлением

актов освидетельствования скрытых работ.

 2.  Качество  выполнения  отдельных  монтажных  операций  характеризует

надежность  строительных  конструкций  и  узлов,  их  устойчивость  и  несущую

способность.

3.  Одним  из  важнейших  условий  возведения  конструкции  является

соответствие  геометрических  размеров  монтируемых  элементов.  Для  этого

производят  расчет  полей  допусков,  обеспечивающих  заданную  точность

монтажа конструкций.

4.  При  монтаже  колонн  погрешности  установки  зависят  от  точности

разбивки установочных рисок и совмещения их с положением разбивочной оси

в основании и вершине колонны.

5.Фактические

отклонения

монтируемых

элементов

определяют

геодезическими средствами контроля. Расчетное поле допусков и фактические

параметры  отклонений  регистрируют  в  журнале  производства  монтажных

работ.

6. При монтаже крупнопанельных зданий высотой более пяти этажей при

разметке осей и ориентирных рисок вычисляют расстояние, на котором должен

находиться  элемент  от  риски.  В  процессе  установки  и  после  закрепления

конструкции вычисляют отклонение от проектного положения и учитывают это

значение при установке вышележащих элементов.

7.  Контроль  производственных  операций  осуществлять  по  схеме

операционного  контроля  качества  каменных  работ  и  работ  по  монтажу

перемычек  над  оконными  и  дверными  проемами  стен  и  перегородок.  Схема

операционного контроля качества приводится в таблице 9.1.

8. Приемку готовых каменных конструкций производить в соответствии с

требованиями  раздела  7  пп.  СНиП  3.03.01-87  до  оштукатуривания  их

поверхностей (рис.31).

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ















Таблица 4.4 - Контроль производственных операций



Контролируемые операции



Требова

-ния и

допуски



Способы и

средства

контроля


Кто и

когда
контроли

-рует



Кто

привлека-

ется  к

контролю

1

2

3

4

5

1.Кладка несущих стен и

перегородок



1.1.Отклонения поверхности

стен и углов от вертикали





10мм



Измерительный.

Через 0,5+0,6 м по
высоте Отвес




Мастер в

процессе и

после

кладки



1.2.Отклонение по ширине

оконных и дверных проемов

+15мм

Измерительный по

ходу выполнения

работ. Рулетка,

метр

Мастер в

процессе

кладки



1.3. Неровности на вертикальной

поверхности кладки

5мм

Измерительный. 2-

х метровая рейка

Мастер в

процессе

кладки



1.4.Отклонение отдельных рядов

кладки от горизонтали

15мм

Измерительный.

Уровень, стальной

метр

Мастер в

процессе

кладки



1.5.Толщина горизонтальных

швов

12мм

Измерительный.

Стальной метр

Мастер в

процессе

кладки





1.6.Отклонение по ширине

простенков

- 15мм

Измерительный.

Рулетка

Мастер в

процессе

кладки



1.7.Смещение от планового

положения разбивочных осей

10мм

Измерительный.

Рулетка

Прораб



1.8.Перевязка вертикальных

швов газобетонных блоков

торцевых стен

Ѕ

блока

Измерительный.

Стальной метр

Мастер в

процессе

кладки

















содержание      ..     9      10      11      12     ..
