Поликлиника на 150 посещений в с. Партизанском Красноярского Края (диплом по строительству) - часть 10

  Главная      Учебники - Разные     Поликлиника на 150 посещений в с. Партизанском Красноярского Края (дипломный проект по строительству) - 2016 год

поиск по сайту           правообладателям

содержание      ..     8      9      10      11     ..

Поликлиника на 150 посещений в с. Партизанском Красноярского Края (диплом по строительству) - часть 10

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

Рис.4.1. Расчетная схема крана МКГ-40.

  4.1.4. Вариантное сравнение

Технические характеристики крана МКГ – 40.

Длина стрелы 25,8+20м.

Вылет крюка 18,4м.

Высота подъема груза 36м.

Грузоподъемность 4,5т.

Скорость:

-

подъема  0,28 м/с;

- частота вращения поворотной части 0,005 с

-1

;

- передвижения крана 0,236 м/с;

 Установленная мощность электродвигателей 75 кВт.

 Масса общая 41,75 т.

  База 4,6 м.

  Задний габарит 4,4 м.

Технические характеристики крана КБ-504.1.

Вылет крюка 28м.

Высота подъема груза 60м.

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

Грузоподъемность 10т.

Скорость:

-

подъема  50м/мин;

- опускания 5 м/мин;

- поворота 0,6 об/мин;

- передвижения крана 18,0 м/мин;

- передвижения тележки 25 м/мин.

Установленная мощность электродвигателей 190 кВт.

Масса общая 165 т.

База 7,5 м.Задний габарит 5,5 м.

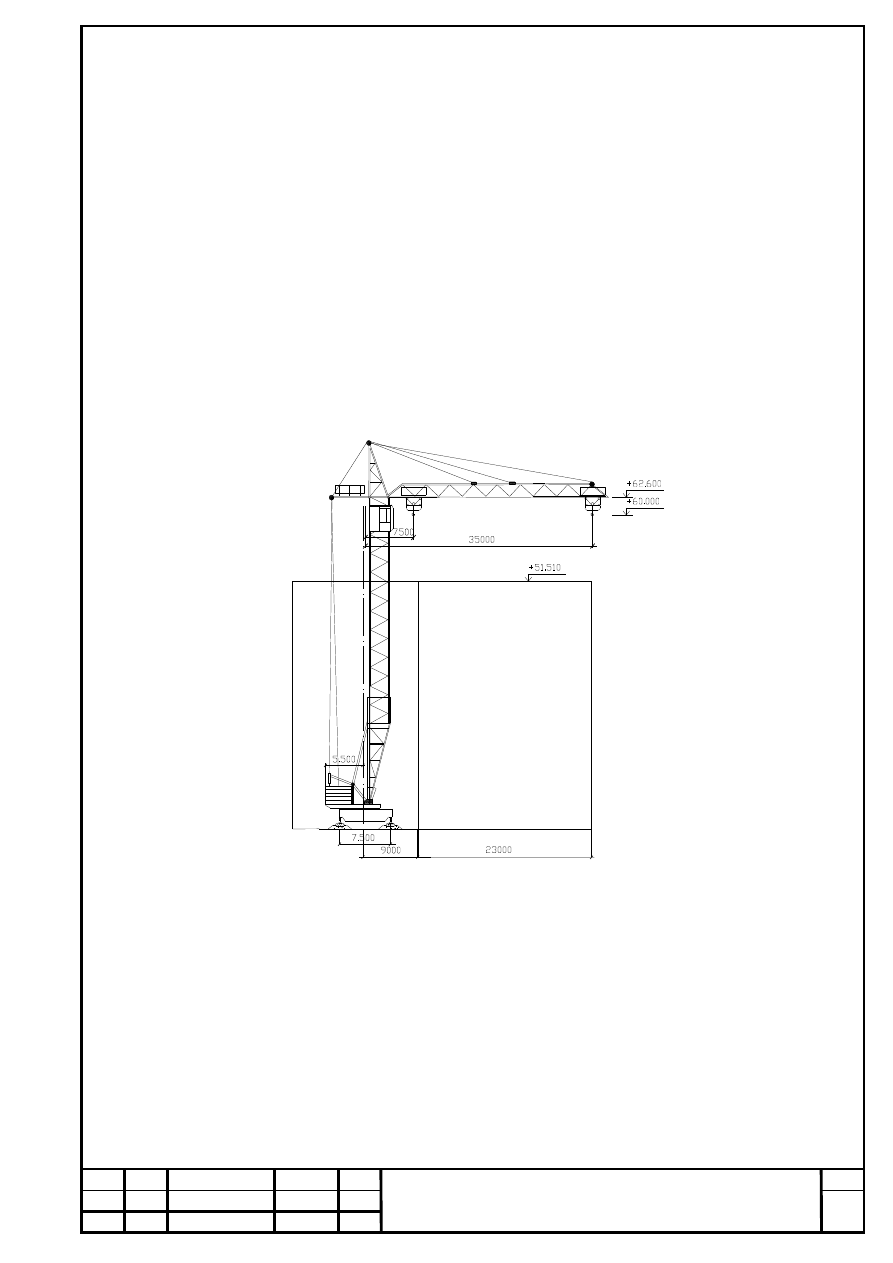

Рис. 4.2.  Расчетная схема крана КБ-504.1.

По  техническим  характеристикам  данные  краны  имеют  различные

показатели, сравним их экономические показатели работы:

Основные критерии при выборе варианта крана:

- продолжительность монтажных работ;

- трудоемкость монтажа;

- себестоимость монтажных работ;

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

- приведенные затраты;

Продолжительность пребывания крана на объекте

           Т

к

= Т

о

+Т

тр

+Т

м

+Т

оп

+Т

д,

(4.6)

где, Т

о

 – время работы крана непосредственно на монтаже, смен; Т

тр

 , Т

м

,

Т

оп

,  Т

д

  –  время  на  транспортирование  крана  на  объект,  его  монтаж,

опробование, пуск и демонтаж, смен;

Продолжительность монтажа

                    Т

о

 = V/ П

э,

(4.7)

где  ,  V  –  объем  работ,  выполняемых  данной  машиной,  в  шт,  т;  П

э

  –

эксплуатационная  сметная  производительность  крана  при  монтаже  сборных

элементов, в шт, т;

            Пэ=492/Т

ц

•К

В1

•К

В2,

               (4.8)

где,    К

В1

  –  коэффициент,  учитывающий  неизбежные  внутрисменные

перерывы  в  работе  крана,  принимается  равным  0,86;  К

В2

  –  коэффициент,

учитывающий неизбежные внутрисменные перерывы в работе по техническим

и технологическим причинам, принимается 0,9; 492- продолжительность одной

смены, мин; Т

ц

 – продолжительность одного цикла работы крана при монтаже

элемента, мин:

           Т

ц

 = Т

руч

+ Т

маш,

(4.9)

здесь,  Т

руч

  –  время  ручных  операций,  мин  ;  Т

маш

  –  время  машинных

операций, мин:

    Т

руч

 = t

стр

 + t

уст

+ t

расст,

(4.10)

где, t

стр

 ,t

уст

, t

расст

 – соответственно ручное время строповки, установки и

расстроповки элемента, мин.

3

2

1

2

1

1

360

2

2

V

К

V

n

V

Н

Т

об

к

маш

ξ

ξ

γ

+

⋅

⎟

⎟
⎠

⎞

⎜

⎜
⎝

⎛

+

+

=

(4.11)

где, Н

к

  - средняя высота подъема крюка, м; V

1

 – средняя скорость подъема

и  опускания  крюка,  м/мин;  γ  –  средний  угол  поворота  стрелы  между

положением  стрелы  при  строповке  элемента  и  его  установке  в  проектное

положение, град; ζ1- среднее расстояние перемещение груза за счет изменения

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

вылета  стрелы  или  перемещения  грузовой  каретки,  м;  ζ2  –  расстояние

перемещения крана, приходящееся на один элемент, м;

V

2

  –  скорость  перемещения  грузовой  каретки  м/мн;  n

об

  –  число  оборотов

стрелы  в  1  мин;  V

3

  –  рабочая  скорость  передвижения  крана,  м/мин;  К

1

  –

коэффициент,  учитывающий  совмещенные  операции  поворота  стрелы  с

перемещением груза по вертикали. При изменении вылета стрелы, принимается

равным 0,75.

Определение трудоемкости монтажные работ

Q = Q

ед

 + Q

маш

 + Q

рем

+ Q

монт,

    (4.12)

где,  Q

ед

  –  единовременные  затраты  труда,  включающие  трудоемкость

работ  доставки  крана  на  объект,  его  монтажу,  пробному  пуску,  устройству

крановых  путей,  демонтажу,  погрузке  и  разгрузке  крана  или  частей  на

транспортные  средства  для  перевозки;  Q

маш

  –  затраты  труда  машинистов  и

монтажников; Q

рем

 – трудоемкость ремонтных работ.

Определение себестоимости монтажных работ

(

)

V

n

С

Т

C

C

ед

к

см

маш

3

5

,

1

08

.

1

.

⋅

+

+

⋅

=

−

(4.13)

где, 1,08 и 1,5 – коэффициенты, учитывающие накладные расходы СМО на

эксплуатацию машин и З/П; С

маш-см

 – стоимость машин- смены работы крана,

руб;  С

ед

 – стоимость единовременных затрат, связанных с организацией мон-

тажных работ, руб; З

n

 – сумма заработной платы монтажников, руб; Т

к

 – про-

должительность работы крана на объекте, см; V- объем работ, м

3

.

Расчет приведенных затрат

    З

пр.уд.

= С+Е

н

•К

уд,

(4.14)

где,  Е

н

  –  нормативный  коэффициент  экономической  эффективности

капитальных вложений (Е

н

=0,15); К

уд

 – удельные капитальные вложения, руб.

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

год

э

см

инв

уд

Т

n

Т

С

К

⋅

⋅

=

,

(4.15)

где, С

инв

 – инвентарно-расчетная (балансовая) стоимость крана,

складывается из оптовой цены и стоимости доставки с завода-изготовителя до

базы покупа-теля; Т

год

 – нормативное число работы крана в году; Т

см

 – число

часов работы крана в смену.

I вариант:

2

,

5

16

,

14

4

75

,

0

25

4

,

16

6

.

0

360

80

2

8

,

16

2

,

32

2

1

=

+

⋅

⎟

⎠

⎞

⎜

⎝

⎛

+

⋅

⋅

+

⋅

=

маш

Т

мин;

Т

руч1

 = 2+4+2=8 мин;

Т

ц1

 = Т

руч

+ Т

маш

=8+5,2=13,2мин;

8

,

28

9

,

0

86

,

0

2

,

13

492

1

=

⋅

⋅

=

э

П

м

3

/см.;

8

,

73

22

,

23

36

,

2126

1

=

=

о

Т

смен;

Т

к1

= Т

о

+Т

тр

+Т

м

+Т

оп

+Т

д

=73,8+8,1=81,9.;

Q

1

 =9,4+39,5+0,2+252,3=301,4 чел.-см.;

(

)

23

,

3

36

,

2123

2

,

2365

5

,

1

450

8

,

73

42

,

35

08

,

1

1

=

⋅

+

+

⋅

=

C

руб/м

3

;

4

,

306

3000

21

,

31

8

3586000

1

=

⋅

⋅

=

уд

К

руб/м

3

;

2

,

49

4

,

306

15

,

0

28

,

3

.

.

=

⋅

+

=

уд

пр

З

руб/м

3

.

II вариант:

2

,

4

18

4

75

.

0

25

5

,

27

6

.

0

360

80

2

50

60

2

1

=

+

⋅

⎟

⎠

⎞

⎜

⎝

⎛

+

⋅

⋅

+

⋅

=

маш

Т

мин;

Т

руч1

 = 2+4+2=8 мин;

Т

ц1

 = Т

руч

+ Т

маш

=8+4,2=12,2мин;

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

21

,

31

9

,

0

86

,

0

2

,

12

492

1

=

⋅

⋅

=

э

П

м

3

/см.;

13

,

68

21

,

31

36

,

2126

1

=

=

о

Т

смен;

Т

к1

= Т

о

+Т

тр

+Т

м

+Т

оп

+Т

д

=68,13+8,1=76,23смен.;

Q

1

 =10,1+48,5+0,2+282,3=341,1 чел.-см.;

(

)

28

,

3

36

,

2123

2

,

2365

5

,

1

450

23

,

76

59

,

35

08

,

1

1

=

⋅

+

+

⋅

=

C

руб/м

3

;

8

,

414

3000

21

,

31

8

4855000

1

=

⋅

⋅

=

уд

К

руб/м

3

;

5

,

65

8

,

414

15

,

0

28

,

3

.

.

=

⋅

+

=

уд

пр

З

руб/м

3

.

Таблица 4.1 – Сравнение вариантов кранов

№

п/п

Наименование показателя

Кран МКГ-40

Кран КБ - 504.1

1  Продолжительность пребывания,

смен

81,9

76,23

2  Трудоёмкость, чел-см

301,4

341,1

3  Себестоимость, руб

3,23

3,28

4  Приведённые затраты, руб

49,2

65,5

Таким образом, по трудоемкости  и по приведённым затратам, более

экономичным является первый вариант организации работ по устройству

кирпичной кладки краном МКГ-25БР.  Так как работы проводятся в сельской

местности, доставка на объект башенного крана будет дорогостоящей и

поэтому нецелесообразной.

4.1.5. Подсчет объемов работ для технологической карты

Таблица 4.2 – Объем каменной кладки

Ось

Длина стены при

ширине, м

Высота, м

Площадь проема

при ширине, м

2

Объем, м

3

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

0,77

0,38

0,77

0,38

1

2

3

4

5

6

7

1

4,38

10,35

-

34,91

2

36,03

10,35

35,56

259,76

3

4,38

9,4

7,25

29,32

4

28,88

9,4

24,47

93,86

5

24,85

2,09

7,45

18,89

7,81

130,95

6

30,19

1,36

10,35

29,05

-

223,58

7

5,60

1,44

10,35

-

-

50,29

8

24,28

7,45

19,26

61,42

9

36,03

7,45

23,64

188,48

10

11,95

7,45

13,35

58,27

11

4,38

7,45

-

25,13

А

4,38

10,35

-

34,91

Б

40,92

7,45

52,9

194

В

2,45

7,45

3,17

5,73

Г

58,73

7,45

-

166,26

Д

22,17

10,61

7,45

27,49

16,12

129,92

Е

16,87

10,35

1,38

133,38

Ж

16,87

10,35

7,84

128,41

И

23,9

7,45

12,88

117,27

Перегородки толщ. 120 мм, L =67,69м, H=7,45м

60,51

ИТОГО:

2126,36

Согласно «Нормативным показателям расхода материалов», сборнику 08 –

«Конструкции из кирпича и блоков» (Е 8-6.1) на 1 м

3

 кладки приходится:

Таблица 4.3 – Расход материалов на 1м

3

 кладки

№

п/п

Наимено-

вание

Ед.

изм.

Исходные данные

Потреб-

ность на

2126,36

Обоснова

Единиц

Объем

Норм

Изм.  Лист

№ докум.

Подпись  Дата

Лист

 ДП-2701020003.65-2016 ПЗ

материалов

-ние норм

расхода

а

измере-

ния по

норме

работ в

норма-

тивных

единицах

а рас-

хода

м

3

1

Кирпич

глиняный

обыкно-

венный

250×120×65

мм

1000

шт.

Е 8-6.1

1 м

3

кладки

1

0,400

893,071

2

Раствор

цементно-

песчаный

м

3

Е 8-6.1

1 м

3

кладки

1

0, 221

531,59

4.1.6. Технология производства работ

Указания по выполнению каменной кладки:

1.

К1,  разровняв  кельмой  раствор  на  камнях,  подготовленных  к

укладке,  берет  камень  двумя  руками  за  торцовые  грани,  подносит  к  месту

укладки  и  постепенно  поворачивая  его  на  90

0

,  прижимает  правой  рукой

ложковую грань с нанесенным раствором к ранее уложенному камню, а левой

осаживает  каменно  на  растворной  постели.  Выжатый  на  внутреннюю

поверхность  стены  раствор  подрезает  кельмой  и  забрасывает    в  растворную

постель.

2.

К2  раскладывает  камни  отверстиями  вверх  на  внутренней  версте

вплотную один к другому параллельно продольной  оси стены. Затем набирает

лопатой из ящика и расстилает раствор на наружной версте грядкой шириной 7-

9см, после чего разравнивает его тыльной стороной лопаты.

3.

К1,  разровняв  кельмой  растворную  постель,  левой  рукой подносит

камень к месту укладки и кельмой набрасывает раствор на его тычковую грань.

После  этого  опускает  камень  на  раствор  и,  плотно  прижимая  его  к  ранее

уложенному,  осаживает  до  необходимого  уровня  на  растворной  постели,

нажимая левой рукой сверху и слегка постукивая ручкой кельмы. Выжатый на
