ЭЛЕКТРИЧЕСКИЕ СЕТИ. РЕМОНТ И ТЕХНИЧЕСКОЕ ОБСЛУЖИВАНИЕ ОБОРУДОВАНИЯ, ЗДАНИЙ И СООРУЖЕНИЙ (2011 год) - часть 2



  Главная      Учебники - Разные     ЭЛЕКТРИЧЕСКИЕ СЕТИ. РЕМОНТ И ТЕХНИЧЕСКОЕ ОБСЛУЖИВАНИЕ ОБОРУДОВАНИЯ, ЗДАНИЙ И СООРУЖЕНИЙ. ОРГАНИЗАЦИЯ ПРОИЗВОДСТВЕННЫХ ПРОЦЕССОВ. НОРМЫ И ТРЕБОВАНИЯ - 2011 год



поиск по сайту            правообладателям



















содержание      ..      1      2      3      ..





ЭЛЕКТРИЧЕСКИЕ СЕТИ. РЕМОНТ И ТЕХНИЧЕСКОЕ ОБСЛУЖИВАНИЕ ОБОРУДОВАНИЯ, ЗДАНИЙ И СООРУЖЕНИЙ (2011 год) - часть 2







технический персонал службы линий должны производить сдачу-приемку объемов работ, выполнявшихся на BJ1, не проходивших капитальный ремонт.

6.3 Требования к организации производственных процессов технического обслуживания и ремонта воздушных линий электропередачи, трансформаторных подстанций, секционирующих и распределительных пунктов электрических сетей 0,38-20 кВ

6.3.1 Общие сведения

Техническое обслуживание и ремонт воздушных линий электропередачи, трансформаторных подстанций, секционирующих и распределительных пунктов электрических сетей 0,38-20 кВ должны осуществляться в соответствии с требованиями настоящего стандарта, СТО 70238424.27.010.022-2009, СТО 70238424.27.010.024-2009, СТО 70238424.27.010.042-2009, Правил оперативнодиспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления.

6.3.2 Техническое обслуживание

6.3.2.1 При техническом обслуживании должны выполняться обходы, осмотры, проверки электроустановок, необходимые измерения и отдельные виды работ по устранению повреждений и неисправностей; дефекты, вызывающие угрозу безопасности населения и персонала ППСО, возникновения пожара, нарушения электроснабжения потребителей, устраняются незамедлительно.

Перечень основных работ по техническому обслуживанию электрических сетей 0,38-20 кВ и сроки их проведения приведены в таблицах 6.2 и 6.3.

Т а б л и ц а 6.2 - Перечень основных работ по техническому обслуживанию BJI 0,38-20 кВ



Наименование работы | Сроки проведения

Осмот

рВЛ

1.Периодический осмотр всей BJ1 электромонтерами

Не реже одного раза в год, по годовому план-графику технического обслуживания

Продолжение таблицы 6.2

Наименование работы

Сроки проведения

2. Выборочный осмотр отдельных ВЛ (участков) инженерно-техническим персоналом.

Не реже одного раза в год





3. Осмотр ВЛ, включенных в план капитального ремонта, инженерно- техническим персоналом совмещается с проверкой загнивания деревянных деталей опор, закрепления крюков, состояния изоляторов, проводов, определением состояния железобетонных опор и приставок

В течение года, предшествующего капитальному ремонту

4.Верховой осмотр

По мере необходимости

5. Внеочередной осмотр после стихийных явлений или воздействия сверхрасчетных нагрузок

После стихийных явлений или воздействия сверхрасчетных нагрузок

6. Осмотр, связанный с непредвиденным отключением ВЛ

По мере необходимости

7. Осмотр после успешного повторного включения

По мере необходимости

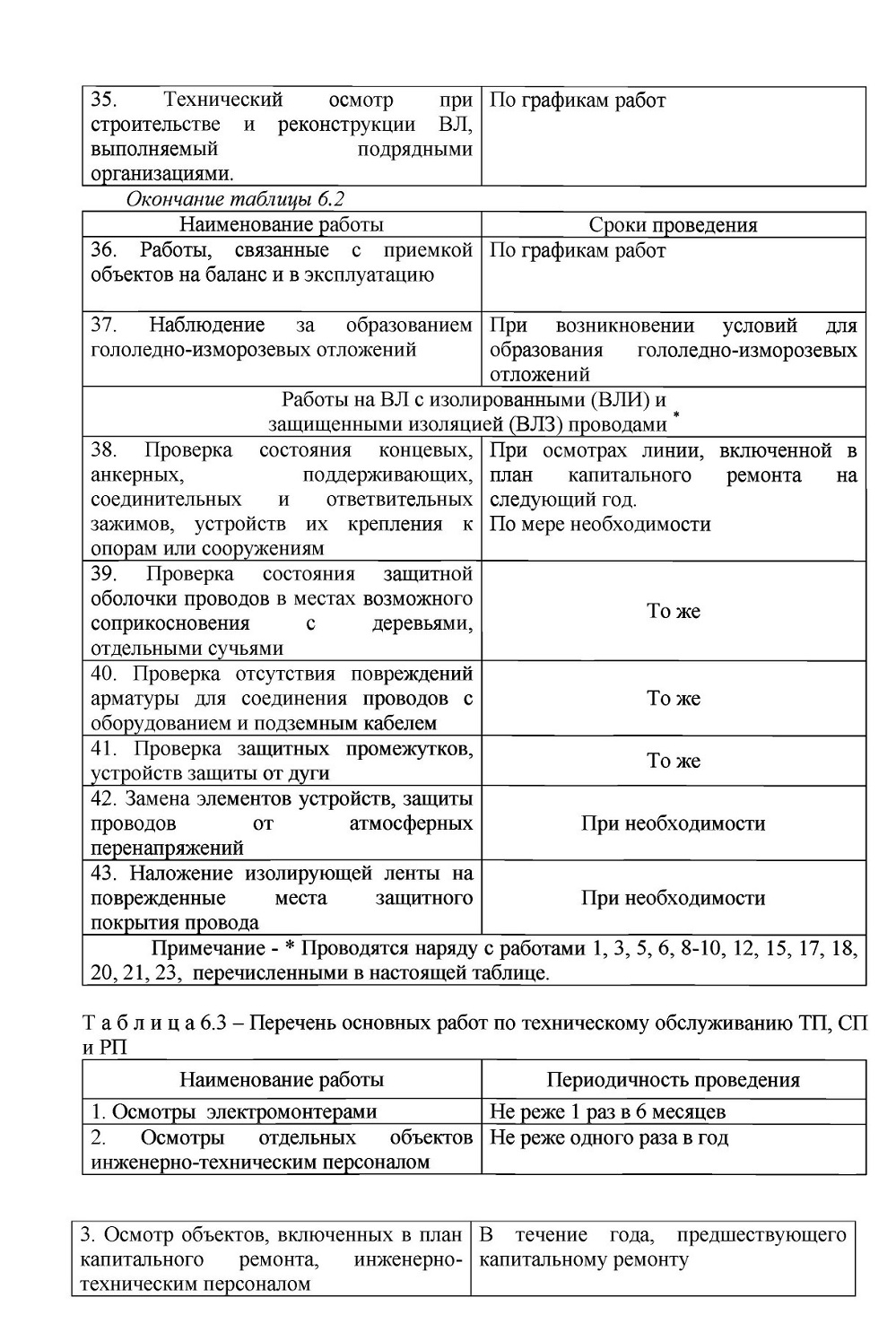

8. Осмотр инженерно-техническим персоналом с составлением акта

После капитального ремонта

Профилактические проверки и измерения

9. Проверка степени загнивания деталей деревянных опор

Через период от трех до шести лет после ввода в эксплуатацию, далее не реже одного раза в три года.

Каждый раз перед подъемом на опору или сменой деталей.

В течение года, предшествующего капитальному ремонту.

10. Проверка состояния железобетонных опор, их элементов, железобетонных приставок

Каждый раз перед подъемом на опору В течение года, предшествующего капитальному ремонту

10. Проверка и подтяжка бандажей, болтовых соединений, гаек анкерных болтов опор

Не реже одного раза в 6 лет

11. Измерение ширины просеки, высоты деревьев и кустарников под проводами

Не реже одного раза в 3 года.

По мере необходимости по решению технического руководителя ППСО









Наименование работы

Сроки проведения

12. Измерение сопротивления заземляющих устройств:

- на опорах с разрядниками или ОПН, защитными промежутками и электрооборудованием, заземлителями грозозащиты и с повторными заземлением нулевого провода;

Не реже одного раза в 6 лет

- выборочно на 2 % металлических и железобетонных опор от общего числа опор в населенной местности на участках BJ1 с наиболее агрессивными, оползневыми, выдуваемыми или плохо проводящими грунтами;

Не реже одного раза в 12 лет

- у опор всех типов

После переустройства, ремонта заземляющих устройств

13. Выборочная проверка состояния заземляющего устройств со вскрытием грунта:

- у 2 % опор с заземлителями

у опор с заземлителями, подвергающимися интенсивной коррозии

Не реже одного раза в 12 лет По решению технического руководителя ППСО

14. Проверка расстояний от проводов до поверхности земли и различных объектов в местах сближения и пересечения; расстояний между проводами ВЛ с совместной подвеской

По мере необходимости; перед капитальным ремонтом

15. Проверка сопротивления петли "фаза- нуль"

При подключении новых потребителей и выполнении работ, вызывающих изменения этого сопротивления.

При возрастании нагрузки, требующей замены плавкой вставки предохранителя или установки автоматического выключателя.

16. Проверка разрядников, ОПН, защитных промежутков

В течение года, предшествующего капитальному ремонту.

Проверка разрядников со снятием с опор 1 раз 3 года.

18. Проверка защиты от перенапряжений.

Ежегодно перед началом грозового сезона.

17. Проверка состояния проводов и соединителей проводов

В течение года, предшествующего капитальному ремонту









Наименование работы

Сроки проведения

18. Проверка габаритов проводов, расстояний приближения, в том числе в местах пересечений

В течение года, предшествующего капитальному ремонту

19. Проверка расстояний приближения проводов ВЛ к проводам других ВЛ или проводам ПВ при совместной подвеске на общих опорах

В течение года, предшествующего капитальному ремонту

20. Проверка габарита от проводов до поросли

В течение года, предшествующего капитальному ремонту

21. Проверка состояния проводов в местах возможного соприкосновения с де- ревьями, отдельными сучьями

В течение года, предшествующего капитальному ремонту

22. Проверка отсутствия повреждений зажимов и арматуры для соединения проводов с оборудованием и подземным кабелем

В течение года, предшествующего капитальному ремонту

Основные отдельные работы, выполняемые по мере необходимости

24. Вырубка отдельных деревьев, угрожающих падением на провода ВЛ, обрезка кроны на отдельных деревьях

По результатам осмотров

25. Замена отдельных поврежденных элементов ВЛ

По результатам осмотров

26. Выправка отдельных опор

По результатам осмотров

27. Уплотнение грунта в пазухах котлованов опор

По результатам осмотров

28. Перетяжка проводов

По результатам осмотров

29. Удаление набросов на проводах ВЛ

По результатам осмотров

30. Замена оборванных заземляющих проводников

По результатам осмотров

31. Перетяжка проволочных бандажей крепления деревянных стоек к приставкам

По результатам осмотров

32. Замена трубчатых разрядников

По результатам осмотров

33. Восстановление постоянных знаков, плакатов

По результатам осмотров

34. Выполнение мероприятий, связанных с охраной ВЛ. Допуск к работам сторонних организаций и надзор за работами, проводимыми вблизи ВЛ

По графикам работ









Наименование работы

Периодичность проведения

4.Измерение нагрузок и напряжений на трансформаторах и отходящих линиях

В период минимальных и максимальных нагрузок; сроки и периодичность устанавливаются главным инженером ППСО

5. Проверка состояния, проведение измерений оборудования

В соответствии с СТО 70238424.27.010.022-2009,

СТО 70238424.27.010.024-2009,

СТО 70238424.27.010.042-2009.

6. Измерение сопротивления заземляющего устройства

После монтажа, переустройства и капитального ремонта, но не реже одного раза в 12 лет.

7. Замена или ремонт дефектных элементов

При необходимости

8. Доливка масла в маслонаполненные аппараты

То же

9. Обновление надписей, диспетчерских наименований и знаков безопасности

То же











6.3.1.2 Результаты осмотров, проверок, измерений должны заноситься в листки осмотра (проверки) и ведомости измерений.

6.3.1.3 Неисправности, требующие устранения, должны заноситься в журналы дефектов BJI 6-20 кВ, дефектов ВЛ 0,38 кВ и дефектов ТП, СП, РП, в которых мастер указывает сроки и способы ликвидации неисправности, а после устранении отмечается дата устранения.

6.3.1.4 Номенклатура и объем работ по капитальному ремонту объектов должны определяться по материалам листков осмотров (проверок) и журналов дефектов.

6.3.3 Плановый ремонт

6.3.3.1 Капитальный ремонт ВЛ 0,38-20 кВ на железобетонных опорах должен проводиться не реже одного раза в 12 лет, на деревянных опорах - не реже одного раза в 6 лет, ТП, РП, СП - с периодичностью 6-10 лет. Конкретные сроки проведения ремонтов должны устанавливаться в зависимости от технического состояния объектов и располагаемых ресурсов. Приоритетность объектов при планировании ремонтов должна устанавливаться с учетом требований к надежности электроснабжения предусмотренных договорами с потребителями, электроприемников (категорийности), степени резервирования сети, перспективных планов развития и реконструкции.

6.3.3.2 Капитальный ремонт ВЛ, проходящих по сельскохозяйственным угодьям, территориям предприятий, организаций, в охранных зонах инженерных сооружений, должен проводиться по согласованию с соответствующими организациями, с землепользователями и, как правило, в период, исключающий потравы сельскохозяйственных культур.





Работы по предотвращению аварий или ликвидации их последствий могут производиться в любой период без согласования, но с уведомлением владельца о проводимых работах.

6.3.3.3 При капитальном ремонте должны выполняться работы по восстановлению первоначальных эксплуатационных показателей и характеристик объекта, ликвидации отступлений от требований техническим регламентов, национальных стандартов, стандартов организаций и по выполнению предписаний органов государственного контроля и надзора.

При ремонте BJ1 должны быть выполнены следующие виды работ:

расчистка трасс BJI от кустарников, сваленных деревьев и сучьев, поддержание ширины просеки в размере, установленном проектом;

- вырубка вне просеки деревьев, угрожающих падением на провода BJI;

- установка отбойных тумб;

- перетяжка проводов;

- сплошная замена опор на участке длиной не более 15% протяженности BJ1;

- выправка опор на протяженных участках BJI, подсыпка и трамбовка грунта у основания опор;

- замена стоек, траверс, подкосов и приставок;

- установка приставок и подкосов;

- перенос и установка дополнительных опор при общем количестве вновь устанавливаемых опор не более 30% количества установленных на BJI;

- переустройство закреплений опор в грунте;

- замена участков и ремонт (установка и замена соединителей, ремонтных муфт, бандажей) проводов;

- замена вводов BJI к жилым домам и производственным зданиям;

- замена проводов на провода большего сечения или большей механической прочности на участках длиной не более 30% протяженности BJI;

- устройство двойных креплений;

- замена изоляторов на опорах, разъединителях;

- установка дополнительных изоляторов;

- замена крюков и штырей;

- регулировка, ремонт или замена разъединителей;

- замена заземляющего спуска, устройство заземления;

- проверка, замена и установка недостающих устройств грозозащиты;

- восстановление постоянных знаков по всей длине BJI;

- замена бандажей, болтовых соединений деталей опор;

- ремонт железобетонных опор;

- переустройство переходов, пересечений, подходов к подстанциям;

- замена, ремонт дефектных участков кабельных вставок;

- комплекс работ по определению технического состояния BJI, подлежащей ремонту и работ по техническому обслуживанию, совмещаемых по времени с ремонтом.

6.3.2.4. По результатам осмотров сетевых трансформаторных подстанций и распределительных пунктов должны составляться перечни выполняемых при





ремонте работ, утверждаемые техническим руководителем ППСО, в которые могут быть включены:

- ремонт и закрепление конструкций строительной части мачтовых трансформаторных подстанций;

ремонт строительной части закрытой трансформаторной подстанции; распределительных пунктов;

- замена корпусов комплектной трансформаторной подстанции;

- очистка, ремонт и покраска металлоконструкций, корпусов оборудования, шкафов, панелей, щитов РУ КТП;

- замена шкафов, панелей, щитов;

- ремонт, замена заземляющих устройств;

- ремонт или замена электрооборудования, вводов (в ЗТП), сборных шин, блокировочных устройств;

- ремонт кабельных муфт;

- замена изоляторов;

- демонтаж и замена перегруженных (поврежденных) трансформаторов, выключателей и других аппаратов;

- ремонт силовых и измерительных трансформаторов с заменой обмоток, восстановлением изоляционных характеристик;

- замена или ремонт средств связи, релейной защиты, автоматики;

- ремонт освещения;

комплекс работ по техническому обслуживанию, выполняемый одновременно с ремонтом объекта.

6.3.4 Планирование ремонта

6.3.4.1 Планирование ремонта распределительных электрических сетей должно осуществляться в соответствии с разделом 6.1.3 настоящего стандарта.

6.3.4.2 Для планирования и организации работ по ремонту и техническому обслуживанию объекты электросети 0,38-20 кВ следует группировать. Исходя из условий эксплуатации, характеристики потребителей, конструктивных особенностей объектов, сроков эксплуатации, применяемой организации работ, состояния подъездов к месту работ, а также с учетом возможности выполнения работ на объекте в течение короткого времени, указанные ниже группы рассматриваются как единые объекты ремонта и технического обслуживания.

В качестве таких объектов рекомендуется принимать:

- воздушные линия электропередачи 6-20 кВ (ее участки);

- линии 0,38 кВ одного населенного пункта;

- несколько ТП 6-20/0,38 кВ одного населенного пункта;

- распределительный пункт 6-20 кВ;

- участок BJI6-20 кВ с подключениями к нему ТП 6-20/0,4 кВ;

- ТП 6-20/0,4 кВ с отходящими от нее BJ10,4 кВ;

- несколько BJI 0,4 кВ от одной ТП 6-20/0,4 кВ.

Состав единого объекта ремонта и технического обслуживания и порядок его утверждения должен быть определен ППСО.

6.3.4.3 Основным видом планового ремонта распределительных сетей 0,38-20 кВ является капитальный ремонт.





6.3.4.4 Комплексное выполнение ремонта, как правило, проводится ремонтными подразделениями ППСО. Допускается выполнение ремонта распределительных электросетей 0,38-20 кВ персоналом подрядных организаций.

6.3.4.5 Перспективные графики капитальных ремонтов объектов распределительных сетей (приложение Н) должны быть составлены ПППР ППСО с учетом технического состояния объектов и регламентированной периодичностью ремонтов.

6.3.4.6 Проект годового плана-графика капитальных ремонтов распределительных сетей (приложение П) и годового графика технического обслуживания распределительных сетей (приложение Р) должны быть составлены на основании результатов осмотров, измерений, с учетом многолетнего графика капитальных ремонтов.

6.3.5 Подготовка к ремонту

Подготовка к ремонту должна осуществляться в соответствии с разделами 6.1.4 настоящего стандарта.

6.3.6 Производство ремонта

6.3.6.1 Производство ремонта должно осуществляться в соответствии с разделом 6.1.5 настоящего стандарта.

6.3.6.2 При выполнении ремонтов персоналом ремонтных подразделений ППСО до начала месяца мастер района электрических сетей (участка) на основании годового плана-графика, журнала дефектов, расчета рабочего времени бригад и утвержденных смет должен выдать бригадам нормированное задание, утвержденное руководителем района электрических сетей.

6.3.6.3 6.3.5.3 До начала производства работ мастером района электрических сетей должны быть поданы заявки на отключение объектов электросети, на которых предусматривается выполнение работ, требующих отключения. О предстоящем отключении потребителей для производства работ районы или участки электрических сетей должны своевременно уведомлять промышленных, коммунальных и сельскохозяйственных потребителей о причине отключения и его продолжительности. Отключения потребителей для ремонта следует вносить в договора на поставку электроэнергии.

6.3.6.4 Учет выполняемых работ должен производиться мастером в журнале учета работ ежедневно. Основные работы по замене, переносу, установке дополнительных опор, провода, новым пересечениям должны быть отражены в паспортах объектов.

6.3.6.5 Мастера участков ежемесячно, в установленные районами электрических сетей сроки, должны сдавать нормированные задания на месяц с указанием фактически выполненных работ.

6.3.7 Приемка из ремонта и оценка качества

6.3.7.1 Приемка из ремонта и оценка качества должна осуществляеться в соответствии с разделом 6.1.6 настоящего стандарта.

63.1.2 После окончания капитального ремонта мастер должен представить в РЭС акт сдачи-приемки отремонтированных объектов (приложение Ж). Приемка должна быть осуществлена в течение месяца приемочной комиссией, утвержденной техническим руководителем ППСО. В состав комиссии должны быть включены:





технический руководитель (зам. технического руководителя) района электрической сети, старший мастер, мастер района электрической сеги, представители технических служб ППСО.

6.3.7.3 Приемочная комиссия должна проверить (с выездом на место) соответствие плану и заданиям произведенных работ в натуре, качество работ, правильность списания и оприходования материальных ценностей, состояние технической документации на объекте.

6.4 Требования к организации производственных процессов технического обслуживания и ремонта подстанций 35 кВ и выше

6.4.1 Общие сведения

Техническое обслуживание и ремонт подстанций 35 кВ и выше должны осуществляться в соответствии и с требованиями настоящего стандарта, СТО 70238424.27.010.016-2009, СТО 70238424.27.010.018-2009,

СТО 70238424.27.010.028-2009, СТО 70238424.27.010.030-2009,

СТО 70238424.27.010.032-2009, СТО 70238424.27.010.034-2009,

СТО 70238424.27.010.036-2009, СТО 70238424.27.010.038-2009 и

СТО 70238424.27.010.063-2009, Правил оперативно-диспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления.

6.4.2 Техническое обслуживание

6.4.2.1 При техническом обслуживании оборудования ПС должны выполняться работы, приведенные в таблице 6.4.

Таблица 6.4 - Перечень основных работ по техническому обслуживанию подстанции



Наименование работы

Сроки проведения

1. Осмотр оборудования и сооружений оперативным персоналом

На объектах с постоянным дежурством персонала: не реже одного раза в сутки; в темное время суток для выявления разрядов, коронирования - не реже одного раза в месяц.

На объектах без постоянного дежурства персонала не реже одного раза в месяц, а в трансформаторных и распределительных пунктах - не реже одного раза в 6 мес.

2. Внеочередной осмотр

После непредвиденного отключения оборудования; при неблагоприятной погоде (сильный туман, мокрый снег, гололед) или усиленном загрязнении на ОРУ, а также после отключения оборудования при коротком замыкании





Наименование работы

Сроки проведения

3. Выборочный осмотр руководящим персоналом электросети, руководителем ПС (групп ПС), инженерно-техническим персоналом групп ПС и службы ПС

По графику, утвержденному техническим руководителем ППСО.

4. Испытания, контроль параметров и изоляционных характеристик оборудования

В соответствии с СТО 70238424.27.010.016-2009, СТО 70238424.27.010.018-2009, СТО 70238424.27.010.028-2009, СТО 70238424.27.010.030-2009, СТО 70238424.27.010.032-2009, СТО 70238424.27.010.034-2009, СТО 70238424.27.010.036-2009, СТО 70238424.27.010.038-2009, СТО 70238424.27.010.063-2009.

5. Опробование работы коммутационных аппаратов и приводов в межремонтный период

В соответствии с графиком, установленным техническим руководителем ППСО; после выполнения ремонтов.

6. Профилактические работы, включая отбор проб масла, доливку масла, замену силикагеля, чистку и обмыв водой загрязненной изоляции оборудования, ошиновку распредустройств, смазку трущихся и вращающихся узлов и элементов, промывку и проверку маслоотводов и маслосборных устройств, работы уровнемеров

2 раза в год. Сроки могут быть увеличены техническим руководителем ППСО в зависимости от условий эксплуатации и состояния оборудования.

7. Проверка состояния цепей и контактных соединений между заземляемыми элементами, а также соединений естественных заземлителей с заземляющим устройством, измерение сопротивления заземляющего устройства.

По графику, утвержденному техническим руководителем ППСО, но не реже одного раза в 12 лет; после каждого ремонта и реконструкции заземляющего устройства.





6.4.1.2 Замеченные при осмотрах должны заноситься в журнал дефектов и неполадок оборудования или карты дефектов.

6.4.1.3 Результаты испытаний, измерений, контроля, опробования, выявленные неисправности должны быть занесены в протоколы или журналы испытаний.

6.4.1.4 Сведения о неисправности в работе оборудования или превышении свыше допустимых значений данных испытаний, контроля или опробования оборудования должны быть переданы (в соответствии с местными инструкциями) лицам, принимающим решение о сроке и способе их устранения.

6.4.1.5 Выполнение профилактических работ должно фиксироваться в эксплуатационной документации.

6.4.1.6 Техническое обслуживание оборудования производится, как правило, персоналом ППСО, в том числе выполнение отдельных видов работ (техническое обслуживание аккумуляторных батарей, обмыв или чистка изоляции



распределительных устройств, сушка и регенерация трансформаторного масла, восстановление силикагеля и др.).

Допускается выполнение технического обслуживания оборудования ПС 35 кВ и выше персоналом подрядных организаций.

6.4.3 Плановый ремонт

6.4.3.1 Периодичность ремонта оборудования ПС и приведены в таблице 6.5.

6.4.3.2 Первый ремонт установленного в распределительных устройствах ПС оборудования должен производиться в сроки, указанные в технической документации заводов-изготовителей. В случае применения на подстанциях диагностических средств сроки капитального, среднего ремонтов оборудования этих ПС должны устанавливаться по результатам диагностики и в соответствии с техническим состоянием оборудования.

Таблица 6.5 - Номенклатура работ по ремонту оборудования подстанций



Наименован

ие

оборудовали

я

Вид, периодичность ремонта

Примечания

Синхронный

компенсатор

Капитальный ремонт 1 раз в 4-

5 лет.

Первый ремонт с выемкой ротора - не позднее, чем через 8000 часов работы после ввода в эксплуатацию

Номенклатура и регламентированный объем работ при капитальном ремонте СК указаны в приложении С.

Нормы продолжительности ремонта - приложение У.



Наименован

ие

оборудовани

я

Вид, периодичность ремонта

Примечания

Силовой трансформат ор, реактор

Капитальные и текущие ремонты трансформаторов, реакторов и их составных частей (РПН, система охлаждения и др.) выполняются по мере необходимости в зависимости от технического состояния, определяемого испытаниями и внешним осмотром. Сроки ремонта устанавливаются техническим руководителем энергообъекта

Номенклатура и объем работ при капитальном ремонте силовых трансформаторов указаны в приложении Т. Нормы продолжительности - приложение Ф.

Коммутацио

нные

аппараты

В соответствии с технической документацией изготовителя (инструкциями по эксплуатации) и в зависимости от технического состояния



Трансформа торы тока и напряжения

То же



Аккумулято рная батарея

Ремонт выполняется по мере необходимости в зависимости от технического состояния





6.4.2.3 Текущий ремонт трансформаторов должен включать наружный осмотр и устранение дефектов, поддающихся ликвидации на месте, чистку изоляторов и бака, доливку масла, смену сорбента в фильтрах, подтяжку болтовых контактов, проверку (замену) подшипников двигателей системы охлаждения, отбор проб масла, проведение измерений, испытаний, опробования стационарных систем пожаротушения и др.

6.4.2 4 Текущий ремонт коммутационных аппаратов должен включать внешний осмотр оборудования, его чистку, проверку креплений и подтяжку контактов ошиновки, ремонт изоляции, зачистку и шлифовку подгоревших мест контактов, смазку контактов, измерение сопротивления контактов постоянному току, смазку трущихся частей, взятие проб масла и доливку его, опробование включения и отключения. Текущий ремонт, предшествующий среднему, должен максимально использоваться для выявления и уточнения по всем узлам коммутационного аппарата объема работ, подлежащего выполнению при среднем ремонте.













6.4.2.5 Средний ремонт коммутационной аппаратуры (масляные, воздушные, вакуумные, элегазовые выключатели, разъединители, отделители и короткозамыкатели) должен включать разборку аппарата и его элементов, выявление дефектов, ремонт и замену отдельных элементов, сборку, смазку трущихся поверхностей.

6.4.3 ПЛАНИРОВАНИЕ РЕМОНТА

6.4.3.1 Планирование ремонта оборудования ПС 35 кВ и выше должно осуществляться в соответствии с разделом 6.1.3 настоящего стандарта.

6.9.3.2 Планирование ремонта и технического обслуживания оборудования и сооружений ПС включает в себя разработку:

- перспективных (пятилетних) графиков капитальных, средних ремонтов оборудования подстанций;

- годовых план-графиков ремонта оборудования подстанций;

- годовых планов работ по техническому обслуживанию оборудования подстанций.

6.4.3.2 В перспективном (пятилетнем) графике капитальных, средних ремонтов оборудования подстанций (приложение X) должны быть указаны сроки ремонтов силовых трансформаторов, реакторов, синхронных компенсаторов, выключателей на напряжение 35 кВ и выше. По усмотрению сетевой организации в перспективных планах может отражаться ремонт другого оборудования.

6.4.3.3 Годовой план-график ремонта оборудования подстанций (приложение Ц) должен быть составлен на основе перспективного плана, результатов испытаний и осмотров оборудования и сооружений, требований и рекомендаций противоаварийных и эксплуатационных циркуляров, информационных сообщений. При составлении плана-графика должно быть учтено наличие трудовых и материальных ресурсов в планируемом году. Данная форма является внутренней для сетевой организации. Форма годового плана, подаваемого сетевой организацией в уполномоченный диспетчерский центр системного оператора должна соответствовать требованиям, установленным системным оператором.

6.4.4 ПОДГОТОВКА К РЕМОНТУ

Подготовка к ремонту оборудования ПС 35 кВ и выше должно осуществляется в соответствии с разделам 6.1.4 настоящего стандарта.

6.4.5 ПРОИЗВОДСТВО РЕМОНТА

6.4.5.1 Производство ремонта оборудования ПС 35 кВ и выше должно осуществляться в соответствии с разделам 6.1.5 настоящего стандарта.

6.4.5.2 Ремонты трансформаторов преимущественно выполняются подрядными организациями, ремонты со сменой обмоток главных трансформаторов должны выполняться в заводских условиях.

6.4.5.3 Ремонты коммутационной аппаратуры производятся преимущественно подрядным способом, а также персоналом специализированных бригад сетевой организации. Основной объем ремонта выполняется, как правило, на месте установки аппарата с использованием передвижных мастерских. Отдельные виды





работ (ремонт вводов, встроенных трансформаторов тока и др.) должны выполняться в условиях стационарных мастерских. При заводских методах ремонта с использованием обменного фонда ремонт и восстановление транспортабельных элементов оборудования выполняются в условиях ремонтной базы.

6.4.5.4 Началом ремонта оборудования подстанции считается время с момента его отключения. Если основное оборудование выводится в ремонт из резерва, то началом ремонта считается время с момента разрешения диспетчера на вывод в ремонт.

6.4.6 ПРИЕМКА ИЗ РЕМОНТА И ОЦЕНКА КАЧЕСТВА

6.4.6.1 Приемка из ремонта оборудования ПС 35 кВ и выше должна осуществляться в соответствии с разделом 6.1.6 настоящего стандарта.

По результатам приемки должен быть составлен акт сдачи-приемки выполненных работ (приложение Ж).

6.4.6.2 Сдача оборудования из ремонта в эксплуатацию должна сопровождаться передачей отчетной технической документации, протоколов испытаний, измерений. При сдаче силовых синхронных компенсаторов должна быть представлена ведомость основных параметров технического состояния по форме приложения Ш, при сдаче трансформаторов - ведомость основных параметров по форме приложения Щ.

6.4.6.3 Оборудование подстанций 35 кВ и выше, прошедшее капитальный и средний ремонт подлежит приемо-сдаточным испытаниям под нагрузкой в течение 48 часов.

6.4.6.4 Если в течение приемо-сдаточных испытаний были обнаружены дефекты, препятствующие работе оборудования с номинальной нагрузкой, или дефекты, требующие немедленного останова, то ремонт считается незаконченным до устранения этих дефектов и повторного проведения приемо-сдаточных испытаний.

При возникновении в процессе приемо-сдаточных испытаний нарушений нормальной работы отдельных составных частей оборудования, при которых не требуется немедленный останов, вопрос о продолжении приемо-сдаточных испытаний должен решаться в зависимости от характера нарушений техническим руководителем ППСО по согласованию с исполнителем ремонта. При этом обнаруженные дефекты должны быть устранены исполнителем ремонта в сроки, согласованные с ППСО.

Если приемо-сдаточные испытания оборудования под нагрузкой прерывались для устранения дефектов, то временем окончания ремонта считается время последней в процессе испытаний постановки оборудования под нагрузку.

6.5 Требования к организации производственных процессов технического обслуживания устройств релейной защиты и автоматики в электрических сетях

6.5.1 Техническое обслуживание устройств релейной защиты и автоматики в электрических сетях осуществляют в соответствии и с требованиями настоящего стандарта, СТО 70238424.27.010.040-2009, СТО 70238424.27.010.060-2009. Правил оперативно-диспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке





оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления

6.5.2 Установлены следующие виды технического обслуживания устройств РЗА электрических сетей:

- проверка при новом включении (наладка);

- первый профилактический контроль;

- профилактический контроль;

- профилактическое восстановление (ремонт);

опробование, тестовый контроль устройств РЗА, выполненных на микроэлектронной или микропроцессорной базе;

- технический осмотр.

Кроме того, в процессе эксплуатации может проводиться внеочередная или послеаварийная проверка.

Проверка при новом включении должна выполняться персоналом местной службы РЗА ППСО или специализированной наладочной организацией. Если проверка при новом включении проводилась наладочной организацией, то включение новых и реконструированных устройств производится после приемки их службой РЗА.

Все виды технического обслуживания устройств РЗА, установленных на подстанциях, должны выполняться службами РЗА ППСО.

6.5.3 Необходимость и периодичность опробований или тестового контроля должны быть определены местными условиями и утверждены техническим руководителем ППСО.

Внеочередная и послеаварийная проверки должны проводиться по программам, составленным службой РЗА, и утвержденным техническим руководителем ППСО.

6.5.4 Периодичность и циклы технического обслуживания должны быть установлены в зависимости от категории помещения, в котором размещены устройства РЗА: к I категории относятся закрытые, сухие отапливаемые помещения, ко II категории относятся помещения с большим диапазоном колебаний температуры окружающего воздуха, в которых имеется сравнительно свободный доступ наружного воздуха (металлические помещения, ячейки типа КРУН, комплектные трансформаторные подстанции и др.), а также помещения, находящиеся в районах с повышенной агрессивностью среды.

6.5.5 В электрических сетях 0,4-35 кВ цикл технического обслуживания для устройств РЗА, установленных в помещениях I категории, принимается равным 12,8 или 6 годам, а для устройств РЗА, установленных в помещениях II категории, принимается равным 6 или 3 годам в зависимости от типа устройств РЗА и местных условий, влияющих на ускорение износа устройств. Цикл обслуживания для устройств РЗА устанавливается распоряжением технического руководителя ППСО.

6.5.6 Плановое техническое обслуживание устройств РЗА электрических сетей 0,4-35 кВ следует по возможности совмещать с проведением ремонта основного электрооборудования; при этом координировать планы обслуживания устройств РЗА с устанавливаемыми сроками ремонта оборудования.





6.5.7 Периодичность технического обслуживания аппаратуры и вторичных цепей устройств дистанционного управления и сигнализации принимается такой же, как для соответствующих устройств РЗА; периодичность осмотров аппаратуры и цепей устанавливается службой РЗА в соответствии с местными условиями.

6.5.8 Тестовый контроль (опробование) устройств на микроэлектронной базе рекомендуется проводить не реже одного раза в 12 мес.

6.5.9 Для устройства РЗА подстанций 110 кВ и выше цикл технического обслуживания равен восьми годам для устройства на электромеханической элементной базе и шести годам - на микроэлектронной и микропроцессорной базе.

6.5.10 Продолжительность цикла технического обслуживания устройств РЗА решением технического руководителя ППСО может быть изменена в зависимости от конкретных условий эксплуатации, длительности эксплуатации, фактического состояния конкретного устройства, квалификации обслуживающего персонала.

6.5.11 Допускается с целью совмещения проведения технического обслуживания устройств РЗА с ремонтом основного оборудования перенос запланированного вида технического обслуживания на срок до двух лет.

6.5.12 Первый профилактический контроль устройств РЗА, дистанционного управления и сигнализации должен проводиться через 10-15 мес. после включения устройства в эксплуатацию.

Для устройств вторичных соединений - дистанционное управление, сигнализация, блокировка - должно проводиться только профилактическое восстановление, опробование и осмотры с периодичностью, установленной для соответствующих устройств РЗА.

6.5.13 Тестовый контроль(опробование) устройств РЗА на микроэлектронной базе ПС 110 и выше должен проводиться не реже одного раза в 12 мес.

6.5.14 Периодичность технических осмотров аппаратуры и вторичных цепей, устройств обнаружения пожаров должна быть установлена службой РЗА в соответствии с местными условиями, но не реже двух раз в год.

Опробование устройств АПВ линий электропередачи должно проводиться не реже одного раза в год.

Необходимость и периодичность проведения опробований других устройств РЗА должны определяться местными условиями и утверждаться техническим руководителем ППСО.

6.5.15 Планирование работ по техническому обслуживанию устройств РЗА должно осуществляться в соответствии с разделом 6.1.3 настоящего стандарта.

6.5.16 Подготовка к техническому обслуживанию устройств РЗА и его производство должно осуществляться в соответствии с требованиями разделов 6.1.4 и 6.1.5 настоящего стандарта.

6.5.17 Приемка из ремонта и оценка качества работ по техническому обслуживанию устройств РЗА должно осуществляться в соответствии с разделом 6.1.6 настоящего стандарта.

6.6 Требования к организации производственных процессов технического обслуживания и ремонта кабельных линии электропередачи

6.6.1 Общие сведения

Техническое обслуживание и ремонт кабельных линий электропередачи должны осуществляться в соответствии и с требованиями настоящего стандарта, СТО 70238424.27.010.049-2009, СТО 70238424.27.010.051-2009. Правил оперативнодиспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления.

6.6.2 Техни ческое обслужи ван ие

6.6.1.1 Перечень работ по техническому обслуживанию кабельных линий приведен в таблице 6.6.

6.6.1.2 Результаты обходов и осмотров кабельных линий и сооружений должны регистрироваться в журнале обходов и осмотров; выявленные дефекты на трассах вносятся в журнал дефектов (неполадок) или в карты дефектов.

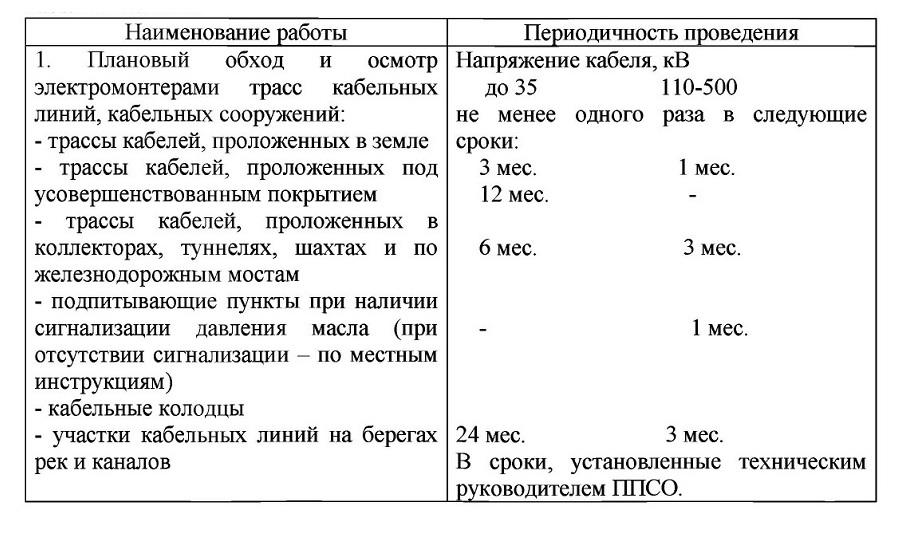

6.6.1.3 Осмотр трасс и сооружений кабельных линий должен производиться специализированным персоналом ППСО; осмотр участков кабеля на территории подстанций, концевых муфт линий, заходящих в распределительные устройства подстанций, должен производиться персоналом подстанций.

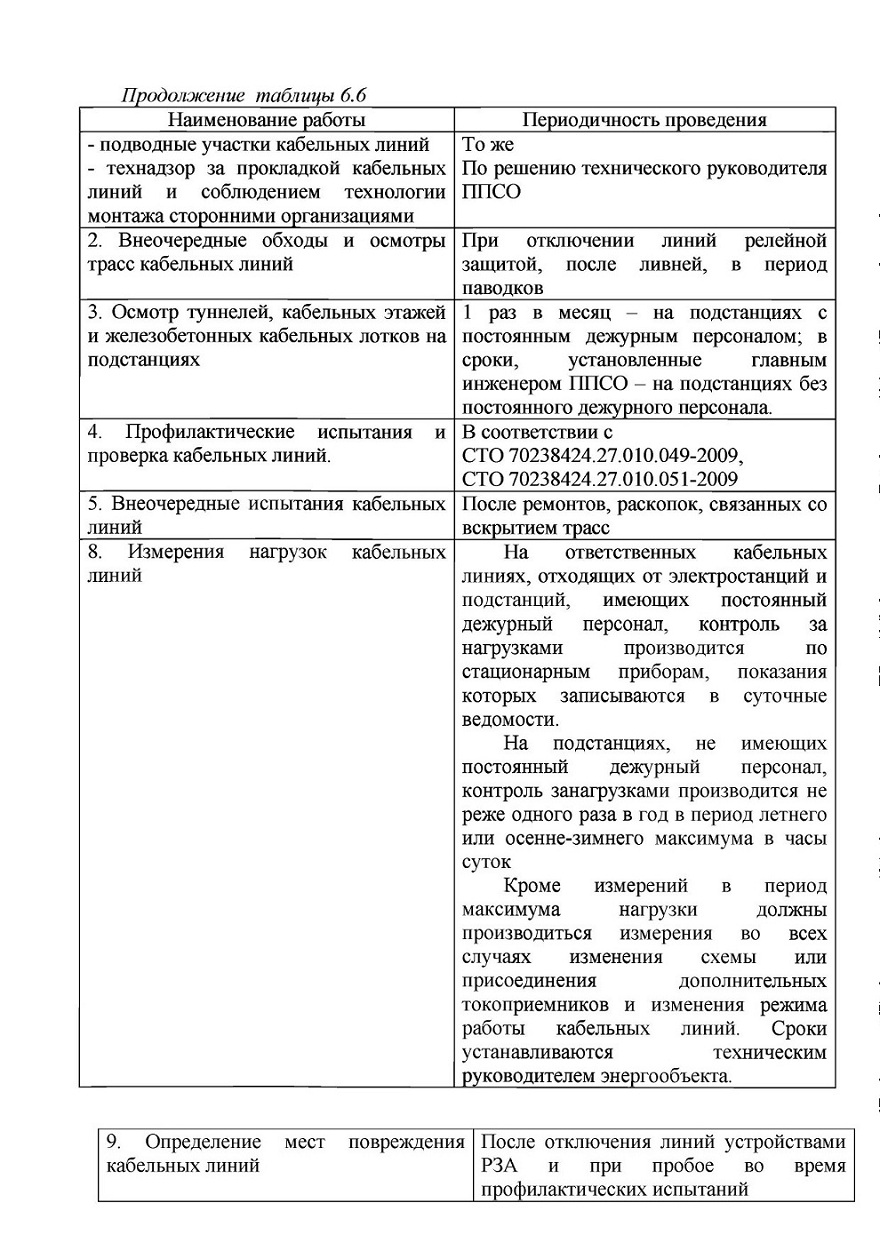

Таблица 6.6 - Перечень основных работ по техническому обслуживанию кабельных линий












10. Контроль выполнения владельцами инженеры ы х объекто в электрифицированного транспорта, выполнения мероприятий по снижению значений блуждающих токов

В сроки, установленные главным инженером ППСО

11. Оповещение организаций и населения в районах прохождения кабельных линий о порядке производства земляных работ вблизи кабельных трасс; выдача предписаний о соблюдении правил охраны электрических сетей

В сроки, установленные главным инженером ППСО

12. Наблюдение за производством земляных работ в охранных зонах кабельных линий

В соответствии с распоряжением технического руководителя ППСО





6.6.3 Плановый ремонт

6.6.2.1 Ремонт кабельных линий должен производят по плану-графику, утвержденному техническим руководителем ППСО. План-график ремонтов должен быть составлен на основе записей в журналах обходов и осмотров, результатов испытаний и измерений, а также по данным диспетчерских служб.

В план-график должны быть включены ремонтные работы, не требующие срочного выполнения; очередность производства таких работ должна быть установлена руководством района (учасгка, службы) электрической сети. Очередность выполнения срочных ремонтов должна быть определена руководством ППСО.

6.6.2.2 Объем ремонтов должен уточняться инженерно-техническим персоналом ПГ1СО на основании дополнительной проверки на месте всех выявленных неисправностей кабелей.

6.6.2.3 Ремонт кабельных линий должен производиться ремонтным персоналом электросети или персоналом подрядной организаций.

6.6.2.5 Вскрытие кабеля для ремонта должно производиться после сверки визуально на месте соответствия расположения кабеля с расположением его на плане трассы; при отсутствии видимого повреждения следуег применять кабелеискательную аппаратуру. Разрезание кабеля или вскрытие кабельной муфты должно производится после проверки отсутствия напряжения на кабеле, с соблюдением требований Межотраслевые правила по охране труда (правила безопасности) при эксплуатации электроустановок [1].

Одновременно с ремонтом кабеля в кабельных и сетевых сооружениях должна производятся проверка и восстановление бирок, предупредительных и опознавательных надписей.







6.6.2.6 По окончании ремонтных работ на кабельной линии должна быть составлена исполнительная схема. По схеме должны быть внесены исправления в техническую документацию (планы трасс, схемы, паспортные карты и пр.).

6.6.2.7 После ремонта кабельной линии должны быть произведены испытания и измерения в соответствии с СТО 70238424.27.010.049-2009, СТО 70238424.27.010.051-2009.

6.5.15 Планирование работ по ремонту КЛ должно осуществляться в соответствии с разделом 6.1.3 настоящего стандарта.

6.5.16 Подготовка к ремонту КЛ и его производство должны осуществляться в соответствии с требованиями разделов 6.1.4 и 6.1.5 настоящего стандарта.

6.5.17 Приемка КЛ из ремонта и оценка качества работ проведенных работ должны осуществляться в соответствии с разделом 6.1.6 настоящего стандарта.

6.7 Требования к организации производственных процессов технического обслуживания и ремонта СДТУ, устройств сигнализации, средств измерений

6.7.1 Техническое обслуживание и ремонт средств диспетчерского и технологического управления в электрических сетях, устройств сигнализации и средств измерений должны выполняться в соответствии с требованиями настоящего стандарта и СТО 70238424.27.010.056-2009, СТО 70238424.27.010.054-2009, Правил оперативно-диспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления

6.7.2 Требования к организации производственных процессов технического обслуживания и ремонта средств диспетчерского и технологического управления в электрических сетях, устройств сигнализации и средств измерений определены разделом 6.1 настоящего стандарта.

7 Организации производственных процессов технического обслуживания и ремонта зданий и сооружений электрических сетей

7.1 Общие сведения

7.1.1 Техническое обслуживание и ремонт зданий и сооружений должны предусматривать выполнение комплекса работ, проводимых с определенной периодичностью и последовательностью, направленных на обеспечение исправного состояния зданий и сооружений, надежной и экономичной их эксплуатации.

Комплекс проводимых работ должен включать:

- техническое обслуживание зданий и сооружений;

- установление оптимальной периодичности проведения ремонтов;

- организационно-техническую подготовку ремонтов;

- обеспечение ремонтных работ материально-техническими ресурсами;

- применение прогрессивных форм организации и управления ремонтом;

- применение передовых методов ремонта, комплексной и передовой технологии;





- специализацию ремонтных работ;

- контроль качества выполняемых работ; анализ технического состояния зданий и сооружений до и после ремонта;

- анализ технико-экономических показателей и разработку мероприятий по улучшению этих показателей.

7.1.2 Организация технического обслуживания и ремонта зданий и сооружений электрических сетей, контроль за использованием ремонтного фонда, решение организационно-технических вопросов возлагается на ППСО.

7.2 Техническое обслуживание

7.2.1 Техническое обслуживание зданий и сооружений должно предусматривать выполнение комплекса мероприятий по инженерному надзору и контролю за исправным состоянием зданий и сооружений, их инженерных систем и промплощадки, своевременному устранению отдельных дефектов и выполнению мелких разовых ремонтных работ, в том числе:

- контроль за соблюдением требований настоящего стандарта, направленных на сохранение строительных конструкций;

- обеспечение осмотров и обследований производственных зданий и сооружений по утвержденным графикам с привлечением в необходимых случаях специализированных организаций;

- контроль за соблюдением режима эксплуатации, предусмотренного проектом (вибрационные нагрузки, вентиляции, температурно-влажностный режим), контроль за предотвращением перегрузок на кровли, перекрытия;

- наблюдение за развитием деформаций, выявление дефектов строительных конструкций;

- поддержание в исправном состоянии устройств для отвода атмосферных вод;

- очистка и промывка конструкций от загрязнения, санитарное содержание зданий и сооружений;

- контроль за состоянием антикоррозионного покрытия металлических и железобетонных конструкций;

- выполнение работ по устранению отдельных деформаций, мелкие разовые работы по устранению дефектов;

- выполнение мероприятий по подготовке к зиме, противообледенению, противопожарных, по охране окружающей среды.

7.2.2 Техническое обслуживание зданий и сооружений должно осуществляться ППСО в соответствии с СТО 70238424.27.100.003-2008.

7.2.3 На каждом ППСО:

- должен быть установлен состав работ по техническому обслуживанию и периодичность их выполнения по каждому зданию и сооружению в соответствии с 7.2.2 и с учетом местных условий;

- должны быть назначены ответственные исполнители по техническому обслуживанию по каждому зданию и сооружению;

- должна быть введена система контроля со стороны ответственных исполнителей за устранением дефектов на закрепленных за ними зданиях и сооружениях.





7.2.4 Для учета работ по техническому обслуживанию и ремонту должен вестись технический журнал, на каждое здание и сооружение, в который заносятся записи о всех выполненных работах и исполнителях. Технический журнал является основным документом, характеризующим состояние эксплуатируемых объектов. Сведения, помещённые в журнале, должны отражать техническое состояние зданий и сооружений на данный период времени, а также о начале их эксплуатации, служить исходными данными при составлении ведомостей (описей) объёмов работ.

7.2.5 Своевременность проведения и выполненный объем работ по техническому обслуживанию, а также ведение технических журналов должна постоянно контролироваться службой, группой или смотрителем зданий и сооружений ППСО.

7.2.6 Производственные здания и сооружения, находящиеся в эксплуатации более 25 лет, независимо от их состояния, должны подвергаться комплексному обследованию с оценкой их прочности, устойчивости и эксплуатационной надежности с привлечением специализированных организаций, а в дальнейшем по мере необходимости, но не реже одного раза в 5 лет.

Техническое освидетельствование должно производиться комиссией ППСО, возглавляемой техническим руководителем энергообъекта или его заместителем. В комиссию должны быть включены руководители и специалисты подразделений ППСО, представители сетевой организации, специалисты специализированных организаций и органов государственного контроля и надзора.

Задачами технического освидетельствования являются оценка состояния зданий и сооружений.

В объем технического освидетельствования должны быть включены: наружный и внутренний осмотр, проверка технической документации, испытания на соответствие условиям безопасности.

Одновременно с техническим освидетельствованием должна осуществляться проверка выполнения предписаний органов государственного контроля и надзора и мероприятий, разработанных при предыдущем техническом освидетельствовании.

Эксплуатация зданий и сооружений с аварийноопасными дефектами, выявленными в процессе, а также с нарушениями сроков технического освидетельствования не допускается.

По результатам технического освидетельствования зданий и сооружений должна быть установлена необходимость проведения технического обследования. Основной задачей технического обследования зданий и сооружений является своевременное выявление аварийноопасных дефектов и повреждений и принятие технических решений по восстановлению надежной и безопасной эксплуатации.

7.3 Плановый ремонт

7.3.1 Система ремонта представляет собой совокупность организационных и технических мероприятий по проведению ремонтов конструктивных элементов и инженерного оборудования зданий и сооружений в определенные сроки с целью обеспечения исправности и эксплуатационной надежности, предупреждения их преждевременного износа.

7.3.2 Ремонт зданий и сооружений подразделяется на текущий и капитальный.





Текущий ремонт является основой нормальной эксплуатации, проведение его обеспечивает установленную долговечность конструктивных элементов, защиту их от преждевременного износа, сокращает в будущем расходы на капитальный ремонт зданий и сооружений.

К капитальному ремонту зданий и сооружений относятся работы по смене изношенных конструкций и деталей зданий и сооружений или замена их на более прочные и экономичные, за исключением полной смены или замены основных конструкций, срок службы которых в зданиях и сооружениях является наибольшим.

7.3.3 Для ремонта зданий и сооружений, как правило, привлекаются специализированные ремонтные предприятия.

7.3.4 Требования к организациям, осуществляющим капитальный ремонт зданий и сооружений, порядок их взаимоотношений с заказчиком и органами государственного строительного надзора определены Градостроительным кодексом Российской Федерации.

7.4 Планирование ремонта

7.4.1 Планирование ремонта зданий и сооружений включает в себя разработку:

- перспективных планов ремонта основных зданий и сооружений ППСО;

- годовых планов ремонта.

7.4.2 Перспективные и годовые планы ремонта зданий и сооружений электростанции должны разрабатываться в сроки, аналогичные срокам разработки перспективных и годовых планов ремонта оборудования, установленным в разделе 6.1.3 настоящего стандарта.

7.4.3 Годовые и месячные планы ремонтов зданий и сооружений электрических сетей относящихся к объектам диспетчеризации должны быть согласованы и утверждены в соответствии с требованиями Правил оперативнодиспетчерского управления в электроэнергетике, Правил вывода объектов электроэнергетики в ремонт и из эксплуатации и Положения о порядке оформления, подачи, рассмотрения и согласования диспетчерских заявок на изменение технологического режима работы или эксплуатации объектов диспетчеризации центрального диспетчерского управления.

7.4.4 Перспективный план капитального ремонта основных зданий и сооружений (приложение Э) разрабатывается на пять лет и утверждается сетевой организацией на основании материалов, представляемых ППСО, и служит основанием для разработки проектно-сметной документации, планирования трудовых, материальных и финансовых ресурсов.

7.4.5 Годовое планирование ремонта зданий и сооружений должно производиться в соответствии с перспективным планом, с учетом технического состояния объектов. При этом в годовой план могут быть внесены обоснованные изменения против перспективного плана. Форма годового плана приведена в приложении Ю.

Контроль технического состояния объектов должен выполняться с периодичностью и в объеме, установленном СТО 70238424.27.010.018-2009, СТО 70238424.27.010.022-2009, СТО 70238424.27.010.024-2009.





7.4.6 При разработке перспективного и годового плана ремонта зданий и сооружений следует руководствоваться:

- периодичностью капитальных ремонтов производственных зданий и сооружений согласно приложению Я;

- периодичностью капитальных ремонтов конструктивных элементов производственных зданий и сооружений энергопредприятий согласно приложению АА;

При планировании ремонта с продолжительностью выше нормативной или периодичностью ниже нормативной, ППСО должно представить сетевой организации соответствующее обоснование.

Основанием, подтверждающим необходимость проведения ремонта раньше или позже нормативного срока, являются акты обследования, технические заключения.

7.4.7 Номенклатура ремонтных работ и продолжительность ремонта должна уточняться в каждом конкретном случае по техническому состоянию объекта. При этом:

- время проведения ремонта следует максимально совмещать с капитальным ремонтом соответствующего оборудования электрических сетей;

- ремонт объектов с большим объемом работ целесообразно планировать в несколько этапов с целью максимального сокращения времени вывода объектов из работы;

- все подготовительные работы выполнять до вывода объекта в ремонт;

- проект производства работ и график ремонта должен быть утвержден ППСО.

7.4.8 Текущий ремонт должен производиться в течение всего года. Он является основой нормальной эксплуатации. Его проведение обеспечивает установленную долговечность конструктивных элементов, защиту их от преждевременного износа, сокращает в будущем расходы на капитальный ремонт зданий и сооружений.

7.4.9 При разработке годового плана ремонта ППСО в годовом ремонтном фонде должен быть предусмотрен резерв средств для проведения непланового ремонта.

7.5 Подготовка к ремонту

7.5.1 Подготовка к ремонту зданий и сооружений должна включать в себя разработку и выполнение организационно-технических мероприятий, обеспечивающих выполнение ремонтных работ в установленные сроки с высоким качеством.

7.5.2 Для проведения ремонта зданий и сооружений ППСО необходимо:

- направить ремонтным предприятиям предложения на участие в регламентированных закупочных процедурах на выполнение ремонтных работ. В предложении должны быть указаны: наименование объекта, краткая техническая характеристика, объем и номенклатура ремонтных работ, сроки начала и окончания ремонта. При необходимости выполнения ремонтов, требующих специальных проектных решений, к предложению должен быть приложен утвержденный проект ремонта сооружения;



- по результатам регламентированных закупочных процедур заключить с победителем договор на выполнение ремонтных работ. Сметная документация, 1111Р, ПОР, перечень основных материалов на выполнение работы со стоимостью на момент торгов, нестандартных приспособлений и оснастки должны быть представлены подрядной организацией.

- демонтировать и вывезти оборудование, мешающее производству ремонта;

- предоставить график передачи материалов, оборудования, изделий, увязанный со сроками выполнения ремонтных работ;

- предоставить график совмещения ремонтных работ и производственных процессов ППСО;

- провести предремонтное обследование здания или сооружения комиссией, состоящей из представителей ППСО, ремонтного предприятия и сетевой организации с привлечением при необходимости специализированной организации. По результатам обследования должен быть составлен акт по форме приложения АБ. На основании акта обследования должна быть составлена ведомость объема ремонтно-строительных работ по форме приложения АВ, которая уточняется после начала ремонта.

7.5.3 За 20 дней до начала ремонта:

- ППСО, подрядные организации-исполнители ремонта должны провести проверку выполнения подготовительных работ в соответствии с планом подготовки к ремонту.

- каждая подрядная организация, участвующая в ремонте, должна:

а) определить состав бригад (участков) по ремонту отдельных узлов, систем зданий, сооружений по численности, квалификации и профессиям в соответствии с сетевым графиком ремонта. При этом должна быть обеспечена полная занятость рабочих в течение установленных графиком сроков производства работ;

б) назначить руководителей работ по ремонту отдельных узлов, систем зданий, сооружений в соответствии с номенклатурой и объемом работ, принятым по договору;

в) назначить лиц, ответственных за охрану труда и материально-техническое обеспечение;

г) проверить удостоверения сварщиков, стропальщиков, крановщиков, дефектоскопистов и лиц других специальностей на право выполнения работ при ремонте зданий и сооружений;

- ППСО должно назначить ответственных представителей для участия во входном контроле оборудования, запасных частей и материалов, дефектации, подготовке технических решений, контроле качества, приемке из ремонта узлов и систем зданий и сооружений и лиц, ответственных за материально-техническое обеспечение.

7.5.4 Общее руководство ремонтом и координацию действий всех подрядных организаций, принимающих участие в ремонте, должен осуществлять заместитель технического руководителя ППСО по ремонту или лицо, специально назначенное для этого техническим руководителем ППСО.



В отдельных случаях, исходя из местных условий, общий руководитель ремонта может быть назначен от подрядной организации, что оформляется совместным приказом по ППСО и подрядной организации.

О произведенных назначениях ППСО и исполнители ремонта должны проинформировать друг друга письменно.

Организация работы по нарядам-допускам и назначение руководителей работ по нарядам должно производиться в соответствии с установленным порядком, определяемым Межотраслевыми правилами по охране труда (правила безопасности) при эксплуатации электроустановок [1], действующими в отрасли.

7.5.5 Не позднее чем за 10 дней до начала ремонта комиссия, состав которой должен быть определен сетевой организацией, должна произвести проверку готовности ППСО к выполнению ремонта с составлением соответствующего акта, форма которого приведена в приложении АГ.

При установлении комиссией неготовности ППСО к ремонту здания или сооружения вопрос о сроке начала ремонта, его продолжительности и объеме ремонтных работ должен решаться сетевой организацией.

7.5.6 До начала ремонтных работ производственные бригады должны быть ознакомлены с объемом ремонтных работ, сроком ремонта, сетевым (линейным) графиком выполнения работ, мероприятиями по безопасности труда, противопожарными мероприятиями, правилами внутреннего распорядка, задачами, стоящими перед каждой бригадой, схемой управления ремонтом, организацией инструментального и материально-технического обеспечения, организацией уборки рабочих мест и конструкций зданий и сооружений, транспортировки мусора и отходов.

7.6 Проведение ремонта

7.6.1 Для проведения ремонта ППСО должно:

- обеспечить подрядной организации готовность объектов к ремонту;

- передать в сроки, согласованные с ремонтным предприятием, разрешения соответствующих организаций на производство работ в зоне воздушных линий электропередачи и связи, проезжей части городских дорог, эксплуатируемых участков железных и автомобильных дорог или в полосе отвода этих дорог, на вскрытие дорожных покрытий в местах прохождения подземных коммуникаций (со схемами коммуникаций), на снос строений, мешающих ремонту, закрытие уличных проездов, отвод участка для отсыпки строительного мусора.

Необходимость в оформлении упомянутых разрешений должна быть установлена на основании проектной документации и проектов производства работ;

- выдавать наряд-допуск на ремонт ремонтно-строительным подразделениям ППСО, а привлекаемым подрядным организациям - акт-допуск;

- обеспечивать допуск ремонтных рабочих в зону ремонта;

- обеспечивать при необходимости временный перенос линий электропередачи, связи, сетей водопровода, канализации, электроосвещения и др., пересадку зеленых насаждений, препятствующих проведению ремонтных работ, отсоединение действующих инженерных сетей, освобождение приобъектной территории от временных строений, выдачу заключений о надежности находящихся





в эксплуатации металлоконструкций, деталей, эстакад при производстве работ на высоте, выдачу данных о степени вредности факторов на рабочих местах при производстве ремонтных работ;

- передавать по договоренности сторон необходимые для выполнения ремонта материалы, оборудование и изделия подрядной организации;

- в случае невозможности изолировать зону производства ремонтных работ осуществлять мероприятия в соответствии с требованиями Межотраслевыми правилами по охране труда (правила безопасности) при работе в электроустановках [1], Технического регламента о требованиях пожарной безопасности и проекта производства работ;

- обеспечивать по договоренности сторон подрядную организацию грузоподъемными механизмами и автотранспортом, находящимися в эксплуатации в энергопредприятии;

- предоставлять по договоренности ремонтным рабочим возможность пользоваться социально-коммунальными услугами наравне со своими рабочими (водо-, газо-, паро-, электроснабжением, канализацией, столовой, библиотекой и пр.);

- осуществлять в процессе ремонта технический надзор и контроль за соответствием объема, стоимости выполненных работ проектно-сметной документации, правилам производства работ, соответствием материалов, изделий, конструкций государственным стандартам и техническим условиям без вмешательства в оперативно-хозяйственную деятельность ремонтного предприятия. В случае выявления в процессе ремонта объемов, не учтенных в проектно-сметной документации, решает вопрос с ремонтным предприятием об увеличении (уменьшении) объемов работ, пересмотра проектно-сметной документации за счет Заказчика;

- производить приемку всех скрываемых последующими работами и конструкциями ремонтных работ с составлением актов;

- производить присоединение сетей после извещения о готовности сетей к присоединению;

- принимать законченные ремонтом объекты.

7.6.2 Подрядная организация должна:

- приступить к производству ремонтных работ в сроки, указанные в договоре при наличии утвержденной проектно-сметной документации, разрешений, документов, указанных в 7.6.1;

- выполнять работы по ремонту зданий и сооружений в соответствии с утвержденной проектно-сметной документацией, проектом производства работ; разрешается применение типовых проектов производства работ, типовых технологических карт с привязкой к месту выполнения работ;

- обеспечивать с начала производства работ оформление наряд-допуска, своевременную выдачу заданий производителям работ и бригадирам, контроль за выполнением производителями ремонта требований проекта ремонта, проекта производства работ, строительных норм и правил, Межотраслевых правил по охране труда (правила безопасности) при работе в электроустановках [1], Технического регламента о требованиях пожарной безопасности, соблюдение технологической,





производственной и трудовой дисциплины, технический надзор за качеством применяемых материалов и выполняемых работ;

- обеспечивать своевременную сдачу по акту Заказчику скрываемых последующими работами или конструкциями ремонтных работ, извещает Заказчика о готовности сетей к присоединению, сдачу отремонтированных объектов.

7.6.3 ППСО и подрядная организация несут ответственность за выполнение условий договора, соблюдение сроков подготовки, ведения и окончания работ, оформление актов скрываемых работ, соответствие выполненных и оплаченных работ, своевременную сдачу отремонтированного объекта в эксплуатацию; учет трудовых и материальных ресурсов и выполнение договорных обязательств, предусмотренных особыми условиями к договору.

7.7 Приемка зданий и сооружений в эксплуатацию

7.7.1 Подрядчик сдает, а ППСО принимает здание, сооружение или помещение из ремонта в соответствии с утвержденной проектно-сметной документацией, правилами производства работ в срок, установленный договором.

7.7.2 Приемка зданий и сооружений из капитального ремонта должна осуществляться приемочной комиссией, назначаемой приказом по ППСО при участии ответственных представителей подрядной организации и представителей эксплуатационной службы ППСО.

Приемка выполненных работ по текущему ремонту зданий и сооружений должна осуществляться службой или смотрителем зданий и сооружений ППСО в присутствии исполнителей ремонтных работ и представителя эксплуатационного подразделения, ответственного за данное подразделение.

7.7.3 Приемочная комиссия должна провести контроль технической документации, составленной перед ремонтом, в процессе ремонта и после ремонта, отражающей техническое состояние отремонтированного объекта и качество выполненных ремонтных работ.

Техническая документация, предъявляемая приемочной комиссии при сдаче объекта из капитального ремонта, должна включать в себя проектно-сметную документацию, исполнительные чертежи, журналы производства работ, акты скрытых работ. При сдаче объекта из текущего ремонта должна быть представлена документация в соответствии с приложениями АБ, АВ, АГ, АД.

7.7.4 При приемке в эксплуатацию отремонтированных объектов необходимо руководствоваться СНиП 3.01.04-87 [2].

Форма акта приемки из ремонта зданий и сооружений приведена в приложении АБ.

7.7.5 Приемка в эксплуатацию объектов из капитального ремонта разрешается только после выполнения всех работ, предусмотренных проектом или сметами на ремонт объекта в целом или его очередей.

7.7.6 Запрещается приемка в эксплуатацию зданий и сооружений из капитального ремонта с недоделками.

7.7.7 Оценка качества ремонтных работ должна производиться ППСО в процессе производства ремонтных работ и при приемке объекта из ремонта аналогично строительным работам в соответствии со СНиП 3.01.04-87 [2].





7.7.8 Техническая документация по выполненным работам и акты приемки отремонтированных зданий и сооружений из капитального ремонта должны храниться в ППСО.

7.7.9 Сведения о выполненном капитальном ремонте должны быть занесены в паспорт производственного здания и сооружения.

Сведения о текущем ремонте должны быть занесены в технический журнал эксплуатации зданий, сооружений.

8 Анализ эффективности ремонтной деятельности ППСО

8.1 По итогам выполнения годового плана ремонта основных средств ППСО должна произвести анализ эффективности ремонтной деятельности.

Цель анализа - выявление тенденций и закономерностей изменения финансово-экономических показателей ремонтной деятельности, характеризующих рациональность использования финансовых средств на ремонт, и разработка по результатам анализа организационных, технических и финансово-экономических мероприятий по совершенствованию системы финансового обеспечения ремонтной деятельности и оптимизации затрат на ремонт.

8.2 Анализ целесообразно осуществлять на следующих уровнях:

- по технологическим группам учета;

- по группам основных фондов;

- в целом по ППСО;

На каждом уровне анализ производится:

- в сопоставлении с плановыми показателями;

- в динамике по годам;

- в сопоставлении с предыдущим годом.

8.3 Для получения объективных результатов анализу должны быть подвергнуты следующие финансово-экономические показатели ремонтной деятельности:

- общая стоимость ремонта;

- стоимость планового ремонта и стоимость фактически ремонтных работ;

- стоимость работ и стоимость запасных частей и материалов;

- стоимость ремонта по способам выполнения работ (хозспособ, подряд);

- численность и выработка собственного ремонтного персонала;

- показатели деятельности подрядных ремонтных организаций;

- суммарная продолжительность ремонтов, в том числе по видам ремонта;

- количества и продолжительности внеплановых остановов (аварий инцидентов);

- количества и мощности отремонтированного оборудования, в том числе по видам ремонта;

- межремонтный ресурс.





9 Оценка соответствия
9.1 Оценка соответствия организации производственных процессов

технического обслуживания и ремонта оборудования, зданий и сооружений электрических сетей должно осуществляться согласно требованиям настоящего раздела и СТО 1723082.27.010.002-2008.

9.2 Оценка соответствия организации производственных процессов

технического обслуживания и ремонта оборудования, зданий и сооружений электрических сетей должна осуществляться в форме контроля за соответствием фактически применяемых ППСО норм правил, условий и порядка организации процессов перспективного и годового планирования, организационно-технической подготовки ремонта, вывода в ремонт и производства ремонтных работ, приемки в эксплуатацию отремонтированных объектов, приемо-сдаточных испытаний и оценки качества ремонта нормам и требованиям настоящего стандарта.

9.3 Контроль за соблюдением норм и требований настоящего стандарта

должны осуществлять органы (департаменты, подразделения, службы),

определяемые сетевой организацией.

9.4 Контроль соблюдения норм и требований настоящего Стандарта должен осуществляться по правилам и в порядке, установленном сетевой организацией.

9.5 По инициативе сетевой организации может осуществляться добровольное подтверждение соответствия фактически действующих на ППСО производственных процессов технического обслуживания и ремонта оборудования, зданий и сооружений нормам и требованиям настоящего стандарта.

9.6 Подтверждение соответствия должно осуществляется в форме добровольной сертификации с привлечением на договорной основе органа по добровольной сертификации, аккредитованного на данный вид деятельности Федеральным органом исполнительной власти по техническому регулированию.







Приложение А

(рекомендуемое)

Основные функции отдела планирования и подготовки ремонта

сетевой организации

А.1 Общие сведения

Отдел планирования и подготовки ремонта (ПППР) выполняет организационнотехническую подготовку ТОиР на ППСО для планомерного и эффективного проведения работ, рационального использования финансовых, материальных и трудовых ресурсов, обеспечения качества отремонтированного оборудования, зданий и сооружений.

Основными функциями ПППР являются:

- обеспечение и контроль качества ТОиР;

- планирование ТОиР;

- материально-техническое обеспечение ТОиР;

- конструкторско-технологическое обеспечение ТОиР;

- организация и координация деятельности исполнителей ТОиР;

- организация использования программного обеспечения автоматизированных систем управления ТОиР, ведение делопроизводства и отчетности ПППР.

В зависимости от конкретных условий и организационной структуры ППСО функции ПППР могут быть дополнены или конкретизированы.

Деятельность ПППР при выполнении основных функций предусматривает решение задач, перечисленных ниже и сгруппированных по каждой из функций.

А.1 Планирование ТОиР включает решение следующих задач:

- разработка и формирование сводного перспективного плана ремонта оборудования, зданий и сооружений в целом по ППСО, а также перспективного плана ремонта отдельных групп или видов оборудования;

- доработка совместно с планово-экономическим отделом сводного перспективного плана ремонта, сбалансированного по финансовым, материальным и трудовым ресурсам в целом по ППСО и перспективного плана по отдельным группам или видам оборудования, зданий и сооружений;

- разработка и формирование годового плана ремонта оборудования, зданий и сооружений в целом по ППСО;

- разработка и формирование годового плана ремонта по отдельным группам или видам оборудования;

- распределение объема ремонта по подрядным организациям и согласование с ними объемов и сроков выполнения работ;

- разработка месячных планов и графиков ремонта по отдельным группам или видам оборудования;

- обеспечение непрерывности процесса планирования, организационно-технической подготовки и выполнения ТОиР;

- разработка и формирование годового плана подготовки к ремонтам в целом по

ППСО;

- разработка планов подготовки к ремонту оборудования, зданий и сооружений;
