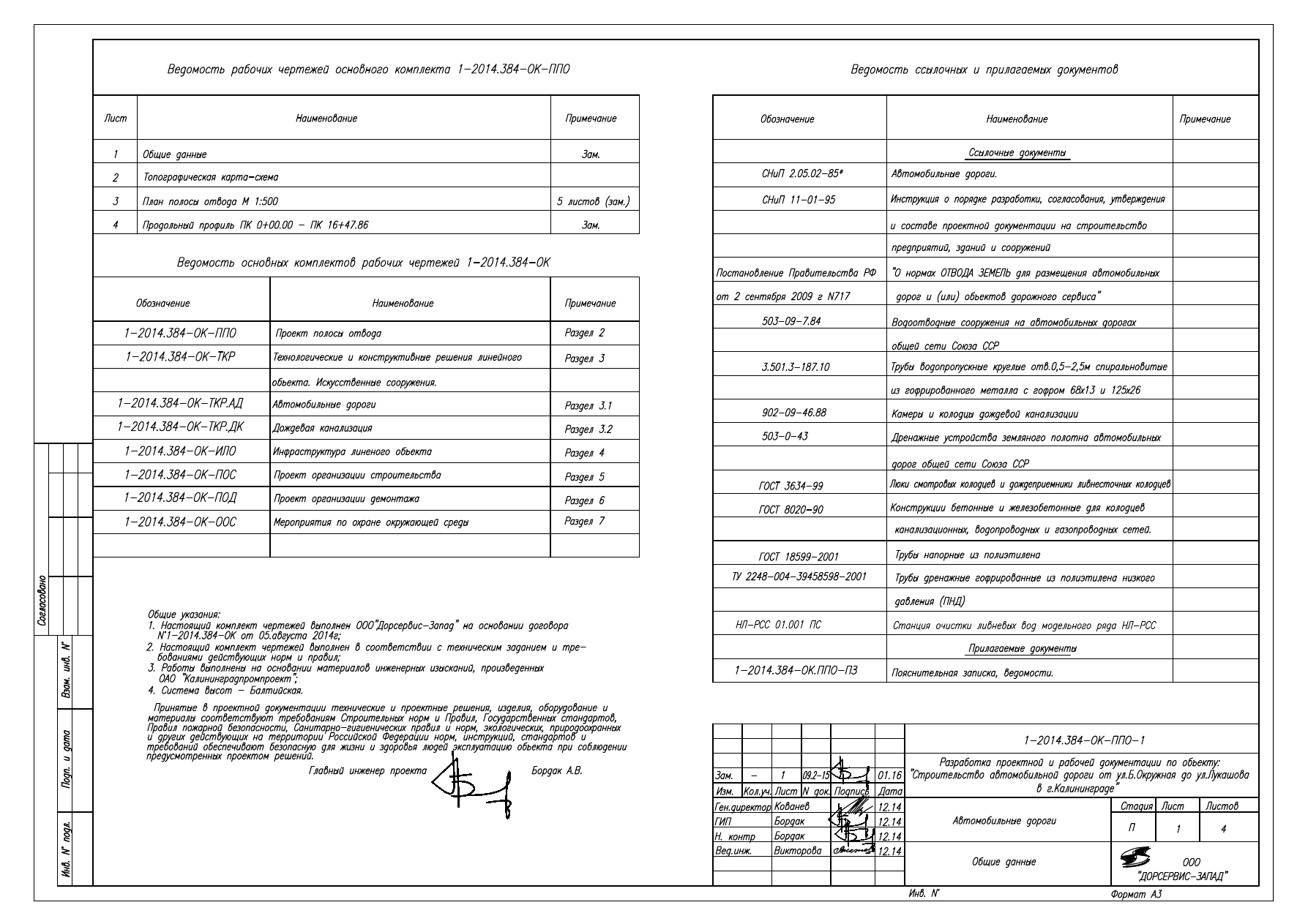

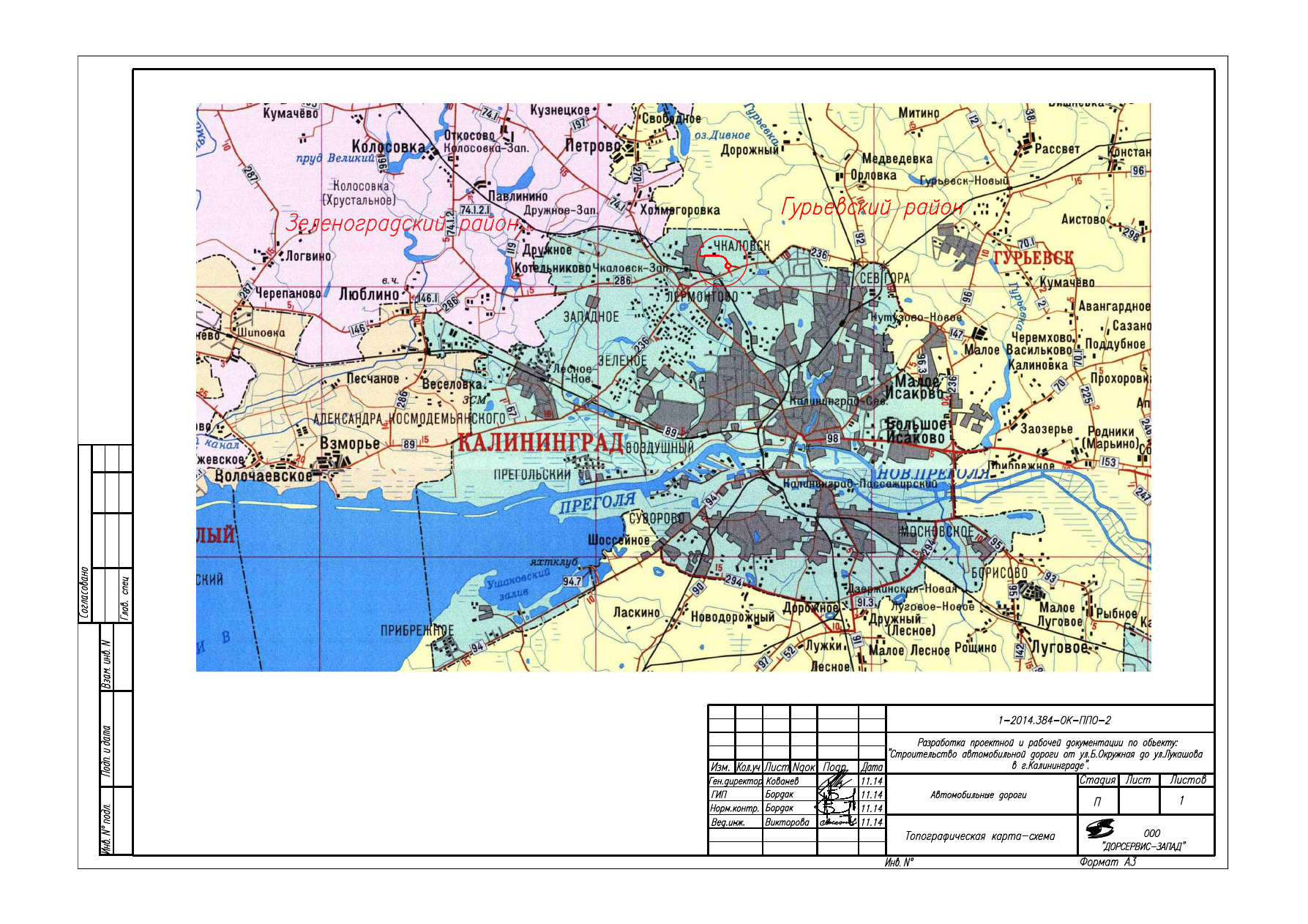

Строительство автомобильной дороги от ул. Б. Окружная до ул. Лукашова в г. Калининграде. Проект полосы отвода - часть 3



  Главная      Учебники - Разные     Строительство автомобильной дороги от ул. Б. Окружная до ул. Лукашова в г. Калининграде. Проектная документация (2015 год)



поиск по сайту           правообладателям



















содержание      ..     1      2      3      4      ..





Строительство автомобильной дороги от ул. Б. Окружная до ул. Лукашова в г. Калининграде. Проект полосы отвода - часть 3




















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







2002

Асфальтобетон горячий плотный крупнозернистый  тип Б марки 1 по ГОСТ
9128-2009

- 6 см

Асфальтобетон горячий пористый крупнозернистый марки 1 по ГОСТ 9128-
2009

- 8 см

Щебеночно-песчаная смесь С5 М1000 по ГОСТ 25607-2009

- 37 см

Георешетка «Апролат СД-40»



Песок среднезернистый по ГОСТ 8736-93

-60 см

Геотекстиль Дорнит 350г/м2





Тип 2

(применяется на участке ПК2+65-ПК16+48)

Асфальтобетон горячий щебеночно-мастичный  ЩМА-20 по ГОСТ 31015-
2002

- 4 см

Асфальтобетон горячий плотный крупнозернистый  тип Б марки 1 по ГОСТ
9128-2009

- 6 см

Асфальтобетон горячий пористый крупнозернистый марки 1 по ГОСТ 9128-
2009

- 7 см

Щебеночно-песчаная смесь С5 М1000 по ГОСТ 25607-2009

- 30 см

Георешетка «Апролат СД-40»



Песок среднезернистый по ГОСТ 8736-93

-50 см

Геотекстиль Дорнит 350г/м2




Для устройства тротуара и велодорожек применяется следующий тип:


Бетонная плитка

- 6* см

Сухая цементно-песчаная смесь

- 4 см

ЩПС  С5 по ГОСТ 25607-2009

- 15 см

Песок среднезернистый по ГОСТ 8736-93

-15 см

*- в местах въезда во дворы укладывается тротуарная плитка толщиной 8см

Перед  устройством  подстилающего  слоя  устраивается  прослойка  из геотекстиля  Дор-

нит 350г/м2 на всю ширину подстилающего слоя, которая уменьшает неравномерность оса-

док  основания  насыпи,  влагонакопление,  является  разделяющей  прослойкой  на  контакте

слоев  с  различным  гранулометрическим  составом,  препятствующей  перемешиванию  мате-

риалов  слоев.

В  местах  стыковки  вновь  устраиваемого  и  существующего  асфальтобетонного  по-

крытия предусматривается подломка кромок 0,20м с применением геосетки Carbophalt типа G в ме-

стах стыка.


















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







Перед  устройством  подстилающего  слоя  устраивается  прослойка  из геотекстиля  Дор-

нит 350г/м2 на всю ширину подстилающего слоя, которая уменьшает неравномерность оса-

док  основания  насыпи,  влагонакопление,  является  разделяющей  прослойкой  на  контакте

слоев  с  различным  гранулометрическим  составом,  препятствующей  перемешиванию  мате-

риалов  слоев.

В  местах  стыковки  вновь  устраиваемого  и  существующего  асфальтобетонного  по-

крытия предусматривается подломка кромок 0,20м с применением геосетки  Carbophalt типа G в ме-

стах стыка.



6.6. Искусственные сооружения

На  ПК4+27 трассу пересекает  руч.  Воздушный. Для пропуска воды  под дорожной насы-

пью проектом предусматривается укладка круглой металлической трубы диаметром 1,5м, дли-

ной 39,25м Труба запроектирована под углом 68 градусов. Положение входного отверстия тру-

бы, по ходу пикетажа, расположено слева.

На ПК0+22 съезда 1 и ПК1+27 съезда 3 для пропуска воды под дорожной насыпью проек-

том  предусматривается  укладка  круглой  металлической  трубы  диаметром  1,0м,  длиной  22,50.

Труба запроектирована под углом 90 градусов.

Трубы укладываются на подготовку из щебня Н=40см.

Для защиты откосов и дна водотока приняты конструкции укреплений по типовому про-

екту 3.501.1-156 «Укрепления русел, конусов и откосов насыпи у малых и средних мостов и во-

допропускных труб»:

-бетонирование  дна канала на входе трубы бетоном В30 W8 F200 толщиной 8 см по осно-

ванию слоя щебня 10см.

-бетонирование дна канала на выходе трубы бетоном В30 W8 F200 толщиной 12 см по ос-

нованию слоя щебня 10см.

Производство работ по перестройке труб рекомендуется в сухое время года.



6.7.  Пересечения и примыкания.

 Для  обеспечения  транспортной  связи  между  кольцевым  пересечением  и  реконструи-

руемой а.д. «Северный обход г.Калининград» в состав проекта включены работы по устрой-

ству транспортных съездов №3 и №4. Транспортные съезды №1 и №2 в данном случае лик-

видируются.
















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







Проектом  предусматривается  устройство  новой  конструкции  дорожной  одежды  на  су-

ществующем грунтовом съезде. Съезд запроектированы под углом 90 градусов с радиусами

закругления 8м, ширина – 7,00м.







Ведомость пересечений и примыканий.

Место-
положе-
ние



ПК +

Наименование и харак-
теристика пересекае-
мых дорог, категория и
материал покрытия

Угол
пересе-
чения,
примы-
кания

Тип пересечения,
примыкания

Примечание
(тип конструкции
дорожной одежды)

слева

справа

1+72

Кольцевое пере-

сечение, грунтовое







Асфальтобетон
R-30 м

    11+06

ул. Зеленая,
грунтовое

90°

инд



Впр.ч. – 7,0 м, R–
8,0м асфальтобетон

    11+36

к домам

90°

инд.



Впр.ч.– 4,0м, бет.
плитка

    11+66

к домам

90°

инд.



Впр.ч.– 4,0м, бет.
плитка

    11+78

к домам

90°

инд.



Впр.ч.– 4,0м, бет.
плитка

11+27

к домам

90°

инд.



Впр.ч.– 4,0м, бет.
плитка

12+73

внутрикварталь-

ный проезд

90°

инд.



Впр.ч. – 6,0 м, R–
6,0м плитка

12+96

к домам

90°

инд.



Впр.ч.– 4,0м, бет.
плитка

13+16

к домам

84°



инд.

Впр.ч.– 4,0м, бет.
плитка

13+66

к домам

90°

  инд.



Впр.ч.– 4,0м, бет.
плитка

14+15

к домам

90°

  инд.



Впр.ч.– 4,0м, бет.
плитка

14+29

к домам

83°



инд.

Впр.ч.– 4,0м, бет.
плитка

14+45

к домам

90°

 инд.



Впр.ч.– 4,0м, бет.
плитка

14+77

к домам

74°

 инд.



Впр.ч.– 4,0м, бет.
плитка

14+80

к домам

76°



инд.

Впр.ч.– 4,0м, бет.
плитка

14+87

к домам

86°

 инд.



Впр.ч.– 4,0м, бет.
плитка


















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







6.8. Технические средства организации дорожного движения



В целях обеспечения безопасности дорожного движения на период проведения строи-

тельных работ необходимо предусмотреть установку временных дорожных знаков и ограж-

дающих  устройств  в  соответствии  с  ВСН  37-84  «Инструкция  по  организации  движения  и

ограждению мест производства дорожных работ».

Для  обеспечения  безопасности  и  лучшей  организации  движения  на  улице  в  период  экс-

плуатации, в соответствии с требованиями СП 34.13330.2012. Автомобильные дороги. Актуали-

зированная редакция СНиП 2.05.02-85*, ГОСТ Р 52289-2004  «Технические средства организа-

ции  дорожного  движения.  Правила  применения»,  ГОСТ  Р  51256-2011  «ТСОДД  Разметка  до-

рожная» и «Рекомендации по обеспечению безопасности движения на автомобильных дорогах»

предусмотрены следующие мероприятия:

- разработана схема организации дорожного движения;

- установка постоянных дорожных знаков;

 - разметка проезжей части;

- установка барьерного и пешеходного ограждения;

- устройство новой дорожной одежды в пределах закругления примыкания   с доведени-

ем радиусов до требуемых;

-устройство новых тротуаров;

- установка перильного и барьерного ограждений.

Ведомость ограждений

№ №

п.п



Местоположение

Металлическое барьер-

ное ограждение, м

Металлическое периль-

ное ограждение, м

Примечание

От ПК+

До ПК+

слева

справа

слева

справа

0+00

0+78

78

78

–

–



0+79

2+65

–

–

205

–

Кольцевое пересечение

0+79

0+00 с№1

–

–

–

105

Кольцевое пересечение

3+51 с№2

2+65

–

–

–

162

Кольцевое пересечение

2+65

10+30

–

–

–

784



2+65

11+03

–

–

820

–



12+24

13+13

–

–

–

89



15+08

15+21

–

–

13

–


















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







15+26

15+62

–

–

36

–



10

15+67

16+23

–

–

56

–



Итого

78

78

1130

1140









7

.ОЧЕРЕДНОСТЬ И ПРОДОЛЖИТЕЛЬНОСТЬ СТРОИТЕЛЬСТВА

7.1 Организационно-технологическая последовательность работ

В целях обеспечения безопасности дорожного движения на период проведения строи-

тельных работ необходимо предусмотреть установку временных дорожных знаков и ограж-

дающих  устройств    в  соответствии  с  ОДМ  218.6.014-2014  «Рекомендации  по  организации

движения и ограждения мест производства дорожных работ».

Подготовительный период:   установка временных дорожных знаков,  подломка покрытия,

решение организационных вопросов, ограждение  зоны работ.

Земляные работы: снятие растительного  слоя и обеспечение его сохранности,  устройство

корыта под дорожную одежду,   нарезка новых кюветов,  укрепление откосов слоем раститель-

ного грунта.

Искусственные сооружения: Устройство новой

водопропускной

 трубы.

Дорожные работы: устройство новой конструкции дорожной одежды улицы и тро-

туаров.

Обустройство: установка дорожных знаков, нанесение разметки и т.д.

7.2. Мероприятия по охране труда и производственной санитарии.

Все виды строительных работы требуется производить с обязательным выполнением ука-

заний СНиП  12-03-2001  “Безопасность труда в строительстве” Часть 1. Общие требования , и

СНиП 12–04–2004. Часть 2. Строительное производство, а так же пособия "Безопасность труда

при  строительстве  и  содержании  автомобильных  дорог".  Инженерно  –  технический  персонал

строительной  организации  обязан  обеспечить  обучение  рабочих  безопасным  методам  ведения

работ  и контролировать их  соблюдение. Для каждой категории рабочих должны быть разрабо-

таны инструкции по охране труда в соответствии с СП 12-135-2003 "Безопасность труда в стро-

ительстве. Отраслевые типовые инструкции по охране труда". На строительной площадке обес-
















1-2014.384-ОК –ППО.ПЗ

Лист















Изм.  Кол.уч.  Лист  № док.  Подпись

Дата







В

за

м

. и

нв

. №





Под

п.

 и

 д

ата





Ин

в.

 №

 п

од

л.







печиваются    требования    СанПиН  2.2.3.1384-03  «Гигиенические  требования  к  организации

строительного производства и строительных работ».

7.3. Мероприятия по обеспечению качества возводимых сооружений.

При контроле за качеством  выполняемых работ применять действующие СНиПы. СНиП

3.06.03-85  “Автомобильные  дороги”,  СНиП  3.06.04-91  “Мосты  и  трубы”,  СНиП  3.02.01-87

“Земляные сооружения, основания и фундаменты”, ВСН 5-81 “Инструкция по разбивочным ра-

ботам  при  строительстве,  реконструкции  и  капитальном  ремонте  автомобильных  дорог  и  ис-

кусственных  сооружений”,  ВСН  19-89  “Правила  приемки  работ  при  строительстве  и  ремонте

автомобильных дорог”.

Геодезические работы при строительстве должны выполняться в соответствии с требова-

ниями СНиП 3.01.03-84 «Геодезические работы в строительстве».

Осуществление инструментального контроля производится службой технического надзо-

ра генподрядчика совместно с заказчиком и с привлечением лабораторий, имеющим право на

выдачу заключений по результатам испытаний.

Приёмку выполненных работ производить с составлением актов освидетельствования

скрытых работ, ведомостей замеров параметров конструктивных элементов, протоколов лабо-

раторного испытания материалов.

 Промежуточную приемку (освидетельствование) скрытых работ проводят по мере окон-

чания отдельных видов работ или конструктивных элементов, которые частично или полностью

будут скрыты при последующих работах. До приемки скрытых работ запрещается выполнять

последующие работы.



 Промежуточная приемка конструктивных элементов, отнесенных к наиболее ответствен-

ным, осуществляется в процессе строительства по мере готовности их к сдаче.

7.4. Продолжительность строительства.

Общая протяженность проектируемой улицы составляет 1647,86м.  Продолжительность

строительства  составляет    24,5 месяца.  Одновременно в сроки дорожных работ выполняются

сопутствующие работы.















содержание      ..     1      2      3      4      ..
